2025年4月9日,由山东安装集团参与建设的中煤木垒古尔班通古特沙漠基地12.5万千瓦光伏项目全容量并网,标志着该沙漠光伏基地正式投入运营。项目位于新疆昌吉州木垒县,装机容量125MW,占地约233.33公顷,山东安装集团负责项目一标段的建设工作。
项目自开工以来
采用“分块发电,集中并网”的设计方案
经过紧张施工,项目团队共完成
5万根支架基础,15万块光伏组件
264台逆变器,24台箱变的建设任务
以及并网手续办理等工作
最终实现项目按期高质量投运
项目投运后
年平均发电量约2.47亿度
节约标准煤约7.4万吨
减排二氧化硫约30.3吨
减排氮氧化物约43.3吨
减排烟尘约8.7吨
对减轻环境污染、促进减污降碳工作
缓解常规能源压力均具有积极作用
凝心聚力保交付
他们经历了北疆-35℃的严寒,昼夜温差达30℃的极端气候,以及春节假期人员流转的压力,项目部精心组织、周密部署。项目人员坚定信念,克服沙漠施工、电网协调等重重考验,高效完成了从规划、安装到验收的一系列工作。在并网指令下达后,仅用12小时便实现了24个方阵、264台逆变器全容量并网。最终以设备零故障、数据零报错的优异成绩,圆满完成建设任务。在春日四月,这场“攻坚战”迎来最终胜利。
项目建设节点回顾

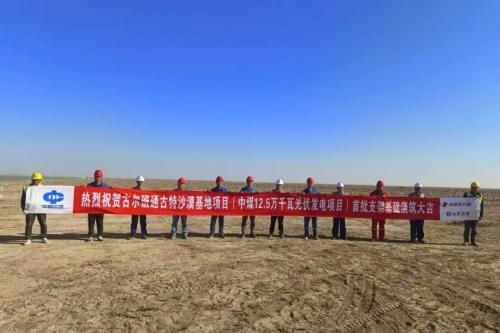

2024年9月26日,项目首批支架基础浇筑完成

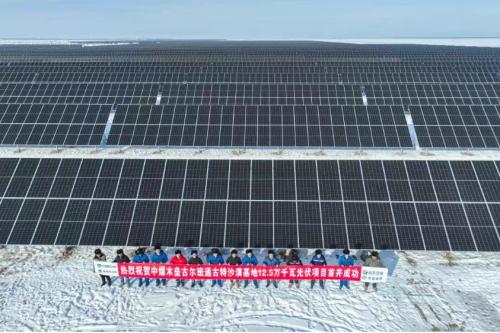

2025年1月26日,项目首并网成功

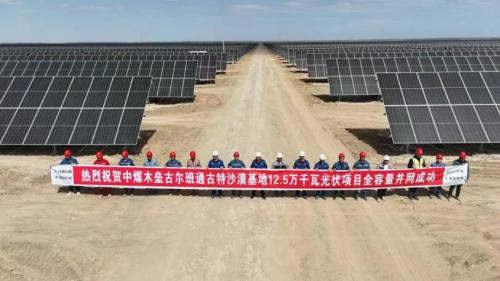

2025年4月9日,项目全容量并网成功
稿件来源|中煤木垒项目部
