贵州普定一期600兆瓦光伏项目并网成功

5月19日,由贵州工程公司承建的贵州能源集团普定百万千瓦级光伏基地项目一标段600兆瓦光伏项目并网成功,项目实现重要节点,标志着公司在喀斯特石漠化山区光伏建设领域迈上新台阶。

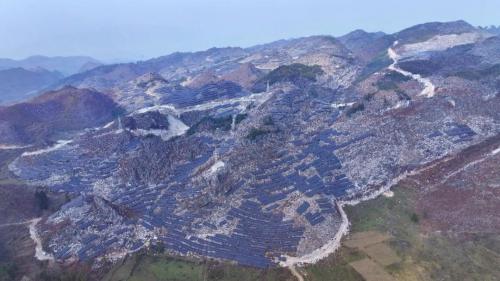

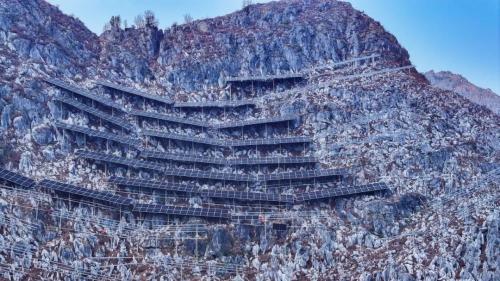

项目位于贵州省安顺市普定县马场镇、化处镇,光伏场区总占地9600余亩,地处深度石漠化区域,由多个集中连片陡峭山地构成,平均坡度45度,超60度陡坡占比30%,局部坡度近80度,垂直高差最大达400米,90%的设备依赖无人机运输,传统光伏工艺不适配项目推进,施工环境堪称“极限”。

项目于2024年8月开工建设。针对复杂的施工环境,项目部通过系统性管理变革,采取无人机运输方式和网格化穿透式管理进行逆境突围,遵循“生态治理+清洁能源”理念,以多点并进、点面结合方式,运用水磨钻岩层成孔等新工艺,施工高峰期采取“双班组倒班制”,以攻坚克难、打胜硬仗精神推进项目建设。经过10个月艰苦努力,5月19日18点36分,项目首次并网成功,实现重要节点目标。

项目践行“绿水青山就是金山银山”理念,用心书写绿色发展新答卷:通过科技创新与运用,采用无人机群吊装,减少临时道路修建和二次转运小道开辟,避免对山体的切割破坏;项目团队在50度以上陡坡区域,优化柔性支架占比,减少基础混凝土用量超70%;20.7万根桩基施工零爆破,保护1200亩原生植被。同时,施工期间提供劳动岗位2600余个,经济、社会、生态效益显著。

项目规划装机容量为600.53兆瓦,交流容量为445.2兆瓦,采用分块发电、集中并网方案。项目建成后,运营期首年上网电量为56229.00万千瓦时,年均上网电量为53519.16万千瓦时,每年可节约标准煤约33857吨,减少排放温室效应性气体二氧化碳88028吨、二氧化硫约744吨、氮氧化物约338吨,将对当地优化能源结构配置发挥重要作用,为区域绿色发展提供强劲动能。
