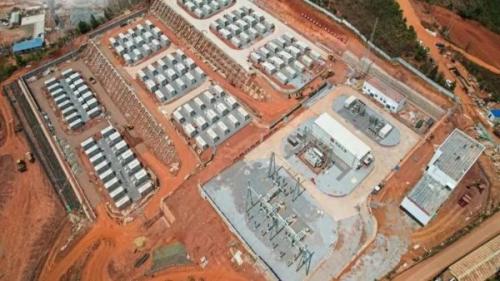

随着最后一项试验数据的合格验收,云南玉溪新平县锂离子电池储能示范项目220kV变电站特项试验工作顺利结束。该项目总容量200MW/400MWh,占地面积61.386亩,采用磷酸铁锂电池储能系统,安装80个电池舱、40套升压变流一体机,配套新建一座220千伏升压站,采用架空线路送至220千伏新平变电站,线路长度1.336千米,线路铁塔最高达82米,是新平县已建输电线路中的最高塔。
该项目作为云南省首批集中共享新型储能示范项目,是中国大唐集团公司在云南区域开发建设的第一个独立共享储能项目、是玉溪地区唯一一个储能示范项目、是玉溪市第一个即审批即建设、即建成即投产的“三一”储能项目,对促进玉溪市新能源消纳、提升区域电网支撑能力、促进地方经济发展及推动大唐云南公司高质量发展具有重要的战略意义和社会效益。
我公司的试验任务主要是对200MW、400MWh锂离子储能电站220kV升压站内的主变压器和GIS等电气设备按照GB 50150-2016《电气装置安装工程电气设备交接试验标准》进行整体试验,试验内容包括主变短路阻抗试验、绕组变形试验、交流耐压试验、感应耐压及局部放电试验及GIS气体绝缘开关设备交流耐压及局放试验等,经过试验所有设备性能均达并网运行标准。
主变感应耐压局放试验:确保储能电站核心设备可靠运行

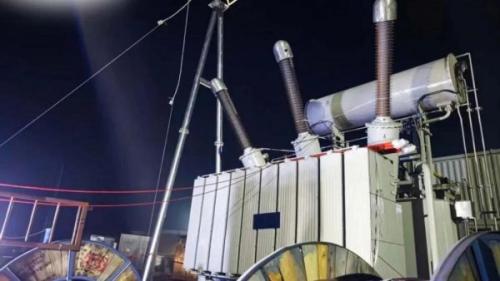

作为200MW储能电站的核心设备,主变压器的安全运行至关重要。本次局放试验采用绕组连同套管的长时感应电压试验带局部放电测量的试验方法。采用无局放感应耐压试验装置,对主变绕组连同套管施加1.58倍的额定电压持续60分钟,同时全程检测局部放电量,此过程中,局放量合格,符合国标要求。本公司技术团队通宵达旦,确保送电。
储能电站主变运行工况特殊,频繁充放电对设备绝缘提出更高要求,此次试验数据表明,我们的设备完全满足长期高负荷运行需求。
GIS耐压及局放试验:筑牢高压设备安全防线
GIS设备的耐压及局放试验是本次特项试验的另一重点。试验采用交流耐压(AC 368kV,1分钟)和局部放电联合检测,模拟极端运行条件,检验GIS设备的绝缘强度及密封性能。结果显示,所有气室局放量及图谱均无异常现象,耐压过程无击穿、无闪络,设备整体状态优良。
本次试验由诺仕华科技有限公司联合设备厂家及施工团队共同完成,历时2天,严格执行南方电网标准。试验期间,团队克服了工期紧张、环境复杂等挑战,确保迎峰度夏期间电网安全稳定运行。
