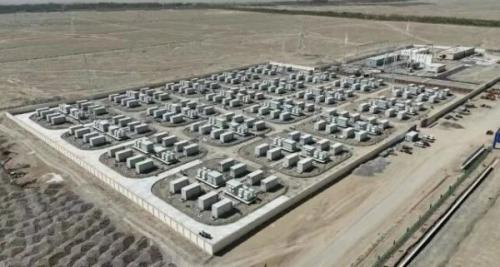

8月30日22:35时,随着220千伏立新和佳储能电站最后一项调试指令完成,立新皮山县一期20万千瓦/80万千瓦时构网型独立储能项目实现全容量并网发电,南疆电网将迎来新的“稳定器”。
作为新疆能源集团2025年度重点建设项目,皮山县储能项目一期项目自2025年3月31日动工,到8月底并网成功,仅用时约5个月。
建设团队克服了南疆地区风沙大、气候干燥,施工环境艰苦、技术难度高、工期紧张等多重挑战,在确保施工安全和工程质量的前提下,抢时间、提效率、抓进度,不断优化施工方案,在计划时间内完成了200台储能设备的安装与调试。同时,220千伏汇集站主变压器及其他电气设备的安装调试工作也全部完成。
该储能电站采用磷酸铁锂电池,由多个5兆瓦/20兆瓦时储能单元系统组成。这些单元系统通过35千伏储能馈线接入新建的220千伏汇集站,最终经220千伏线路接入和田750千伏变电站。
构网型技术的应用使该项目不仅具备常规的调峰、调频能力,还能提供备用、黑启动等多种辅助服务。有效增强电网的稳定性和可靠性,减少停电现象。
下一步,新疆能源集团将持续推进南疆在建储能项目进度,为后续缓解和田电网新能源消纳压力,降低弃光率、弃风率贡献能源力量。未来,将会有更多“电力充电宝”在南疆大地建成投运,为新疆高质量发展注入源源不断的绿色动力。
