当全国人民沉浸在国庆、中秋“双节”同庆的喜庆氛围中时,位于哈密市伊州区天山乡的国网新源新疆哈密抽水蓄能电站建设现场却是一派热火朝天的景象。2400余名建设者坚守施工一线,全力冲刺两大关键节点目标:10月底前,下水库大坝填筑到顶,地下厂房开挖全部完成。

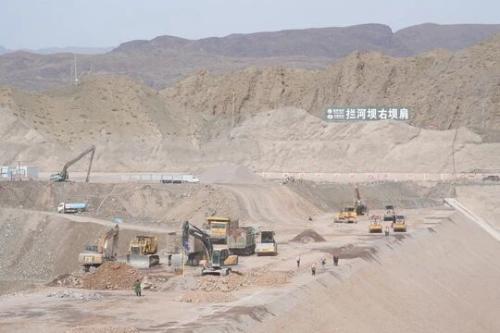

地下厂房施工现场。融媒体中心记者郭子毅摄
10月1日8时,哈密抽水蓄能电站建设现场已然奏响了“钢铁交响曲”——自卸车往来穿梭,碾压机轰鸣不断……
记者沿着临时照明灯带深入地下厂房施工通道看到,洞内风机持续送风保持空气流通,运送石渣的自卸车辆在指定硐室有序会车避让,施工现场井然有序。
洞外,满载渣料的自卸车直接开往下水库大坝填筑作业面,开挖与填筑之间,形成了一条看不见却高效运转的“快车道”。
地下厂房施工现场。融媒体中心记者郭子毅摄
在中铁十四局C2标哈密项目部负责的地下厂房施工面,现场负责人王肖正与技术团队一起,紧盯第7层开挖与支护进度。
王肖说:“节前项目部召开了关键节点工期推进会,全面总结前期工程进展情况,并根据实际情况及时调整工序计划,将人员、机械和材料依次统筹到位,确保项目建设有序高效推进。‘双节’期间主要进行主厂房7层的开挖和支护,现场主要是协调各个标段和监理业主,包括和设计院对接存在的问题,进行及时高效地沟通,然后对现场工作进行技术指导。根据节点工期安排,这个月底能完成主厂房开挖施工。”
施工人员正在交流施工作业情况。融媒体中心记者郭子毅摄
不远处,国网新源新疆哈密抽水蓄能电站工程部工作人员周长乐已经穿戴整齐,准备前往地下厂房施工面。他主要负责地下厂房施工标段的管理工作,虽然是假期,但对于周长乐和他的同事们来说,这不过是又一个普通的工作日。
周长乐说:“假期不回家,就是为了把每一道工序都盯到最细。大伙儿心里都装着同一件事——让厂房早日成型,让后续的机电安装早日启动。”
在距离地下厂房不远处,下水库大坝的填筑工作同样如火如荼。
这里没有传统印象中的人山人海,取而代之的是一套高度智能化的碾压系统——北斗高精度大坝智能碾压系统。该系统24小时不间断作业,就像是一条数字孪生下的“隐形产线”,让大坝施工的每一道工序都实现了数字化、精准化管理,施工进度可以精确到小时甚至分钟。
下水库大坝填筑现场。融媒体中心记者郭子毅摄
正是依托这样先进的数字化管理手段,大坝填筑效率大幅提升,为10月底前实现大坝封顶目标奠定了坚实基础。
周长乐说:“下水库大坝封顶和地下厂房开挖是电站按期投产的两大‘硬骨头’。我们已将施工计划精确到天,责任落实到人。‘双节’期间,我们会优化资源配置,在确保安全质量的前提下,高效推进建设进程,确保10月底前完成地下厂房开挖、大坝封顶的建设任务。”
作为东疆地区首座抽水蓄能电站,国网新源新疆哈密抽水蓄能电站总投资达82.3亿元,是一座集发电、调峰、调频、储能等多重功能于一体的大型清洁能源工程。电站设计年发电量13.68亿千瓦时,年抽水耗电量18.23亿千瓦时,计划于2028年全面投产。
电站建成投运后,将成为新疆乃至西北地区新能源消纳的重要支撑,不仅能够有效平抑风电、光伏等新能源负荷的波动性,提高哈密及新疆地区新能源的开发与消纳能力,还将为新疆送端电网及跨区域送电平台的安全稳定运行提供坚强保障,是“沙戈荒”新能源大基地不可或缺的“超级稳定器”。
更值得一提的是,电站全面投产后,每年可减少原煤消耗约23.9万吨,减排二氧化碳约59.6万吨,对于助力国家“双碳”战略目标的实现,推动能源结构绿色转型,具有重要示范意义。
