最新最快太阳能光伏资讯
太阳能光伏网

为19年1GW,达拉特领跑基地启动全容量并网冲刺--国家电投、中广核、中节能项目进入调试阶段

2018年11月的最后一天,内蒙古鄂尔多斯,达拉特光伏发电应用领跑基地全容量并网调试启动动员会在基地运维中心召开,达拉特旗党委书记奇*达楞太、旗长王兵、副旗长王平等政府部门负责人及国家电投、中广核新能源、中节能三家中标企业相关负责人出席会议,截止会议当天,基地已经完成了超过95%的组件安装工作,升压站等外送通道建设也已完成,将在12月初开始一系列调试工作。达拉特领跑基地将于12月10日完成全容量并网。

光伏领跑基地能否按时建成并网,除了光伏场区建设外,最关键的是升压站等外送通道的建设进度。一般的220KV升压站的建设工期超过12个月,但由于基地当年必须完成建设,所以在达旗基地办多次与内蒙古电力(集团)有限公司(下称蒙西电网)沟通后,获得了后者的特事特办对待,蒙西电网将基地送出工程列入2018年应急投资计划,拨付超过1.7亿人民币。

220千伏升压送出工程于7月30日开工,原计划12月24日完工,但考虑到基地的验收及奖励规模的申报,压缩工期,最终将于12月10日完成投产。

位于达旗昭君镇柴登嘎查的这个领跑基地,规划建设容量是2GW,一期的500MW项目完成后,即将启动第三批奖励规模和第四批领跑基地的申报,根据达旗相关负责人的规划,希望在2020年完成整个2GW的规划规模投产。

达拉特旗领跑基地规划

奇*达楞太表示,在拜访国家能源局时,相关领导对达旗基地的推进就进度、质量和安全、落实承诺及监测平台的建设等几点提出了要求。在经历了数月紧张建设后,达旗基地已经基本完成了这几个要求。奇*达楞太强调,基地所在的沙漠也是水源地,在基地并网收尾阶段,要全面清理生产工程和生活垃圾,交出一个干净的领跑者基地。

虽然达旗领跑基地办正紧张筹备奖励规模的竞争以及下一批基地的申报,但他们对于即将建成的一期基地的农业、生态治理、旅游等配套设施规划也在悉心谋划,在建成2-3GW光伏发电园区的同时,还要将基地所在的库布齐沙漠区域打造成世界级的沙漠旅游示范区、沙漠能源经济示范区及一二三产业融合示范区。

按照奇*达楞太的设想,达旗领跑基地目标要做成全国最有特色的领跑基地。

零公摊的承诺

在基地申报之初,达旗领跑基地办就提出了零公摊的承诺。虽然面临了较大的压力,但基地办多方位谋划,利用基地对生态治理的推动作用,争取到了一部分自治区生态治理资金,用这笔资金完成了一部分基地配套工作。此外,仅2亿元投资的220千伏送出配套工程也在达旗主管领导与蒙西电网的积极沟通下由电网公司出资建设。

基地通过多方举措,实现了申报阶段所做出了零公摊的承诺。

中标的国家电投、中广核和中节能都对基地办的统筹、协调和服务工作表示满意,国家电投相关负责人表示,“达旗政府重承诺、守信用,在项目建设过程中,严格按照优选文件和招标答疑会的内容执行,不提额外要求,不增加任何负担。”三家企业表示将全力配合基地申报奖励规模,同时也对参与基地未来建设表示出了强大的意愿。

达旗速度

由于达旗的企业优选工作在第三批10个应用领跑基地中开展得最晚,导致他们的开工时间普遍比白城、泗洪基地晚一个月。在七月份的时候,达旗基地的主管领导曾前往白城等基地学习,在自身探索和学习先进经验的基础上,迎头追赶,克服了施工期短等诸多困难,最终与白城等基地实现了几乎同期建成并网的结果——白城基地由于8月份的雨季等自然原因导致工程推进极度困难而影响了一段时间的进度。

下面是达旗基地四个核心工程的建设情况,可以看出,从开工到建成,参与建设的四家企业只用了5个多月的时间就完成了主要工作。

万成功220千伏输变电工程:由内蒙古电力(集团)有限责任公司投资,鄂尔多斯电业局负责建设。2018年7月30日开工建设,截止发稿前完成了超过90%的汇集站工程、29.2公里的线路建设,12月5日启动验收,预计12月10日前投产。

国家电投1号、4号300MW项目:升压站6月30日开工、10月30日完成调试;光伏场区8月5日开始浇筑基础桩、9月1日开始支架安装、9月30日完成基础桩浇筑、11月26日完成300MW组件安装。

中广核新能源3号100MW项目:6月30日开工,11月29日完成场区安装,110kV升压站全部完成,已具备送电条件。目前生产人员已经到位、基地运维中心将于近期入住。

中节能2号100MW项目:6月30日开工,升压站已经完成,场区已经完成超过85MW的组件安装,将于12月5日完成全部组件安装、12月8日具备全容量并网条件。

在达旗基地已经建成的500MW对面,是一块尚未开发的沙漠地块,这里已经成为接下来二期项目的规划用地:

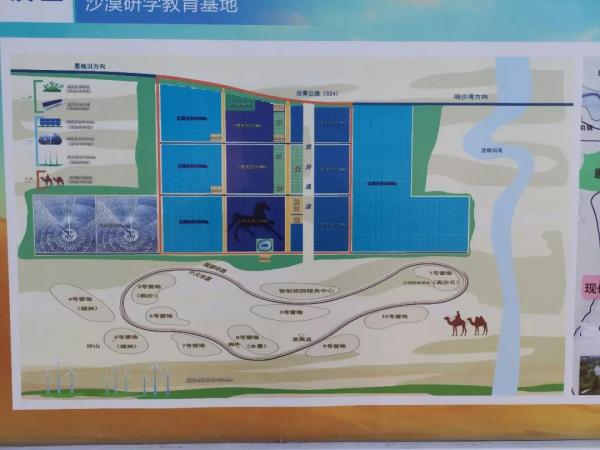

而另一个方向的沙漠,则将被原汁原味保存起来,开发成具备特色的沙漠旅游区,明年,这里将建设一座极具特色的酒店,以及一座百米的观光塔:

站在观光塔上,游客们将看到国家电投壮美的骏马电站:

最新相关
锦西石化企地签约点燃"绿色引擎"

锦西石化企地签约点燃"绿色引擎"

5月6日,锦西石化公司与葫芦岛市政府签署绿色转型原料保障合作意向书,预计每年将通过市政府购买110万吨生物质原料和3万吨废旧塑料原料。标志着公司绿色转型向前迈出了重要一步,为区域经济可持...

索绒光伏项目桩基浇筑突破十万大关

索绒光伏项目桩基浇筑突破十万大关

5月5日,由水电十局公司承建的索绒光伏项目光伏场区Ⅲ标段项目桩基累计浇筑量突破10万根,标志着项目建设取得阶段性重大胜利,为后续支架与组件安装奠定了坚实基础。项目位于甘孜州理塘县境内,场...

海明牧场光伏发电项目主变就位

海明牧场光伏发电项目主变就位

5月4日,海明牧场光伏发电项目迎来又一重要节点--升压站主变安装就位完成,标志着升压站电气设备安装进入攻坚阶段。项目位于云南省普洱市江城哈尼族彝族自治县宝藏镇龙马村,站址总用地面积约109...

推进氢冷链,湖北氢动与中交冷链签约

推进氢冷链,湖北氢动与中交冷链签约

4月29日,国氢科技武汉绿动、氢动科技湖北氢动到访中交冷链(武汉)智慧产业园,同中交四航(武汉)供应链管理有限公司进行党建联建共建、开展冷链物流业务交流会。湖北氢动与中交冷链同步签订战略...
