260W还是370W?光伏平价上网项目成本与发电量的角逐

3月19日下午,国家发改委价格司再次就2019年的光伏电价政策征求企业意见,此次电价方案与2月18日时的征求意见稿有一定的变化,且参会企业对新方案有较多的意见。光伏电价政策的遇挫,将直接对今年国内光伏装机进度造成负面影响。目前,各地区可自行开发的光伏电站唯有平价上网项目。

大型平价项目值得关注

回顾2018年,由中国三峡集团新能源公司联合阳光电源投资建设的格尔木500MW光伏领跑者项目,总投资约21亿元,项目平均电价0.316元/千瓦时,较青海省火电脱硫标杆上网电价0.3247元/千瓦时低2.68%的价格,开创了国内大规模光伏平价上网的先例。

无补贴光伏项目上,江苏金坛、内蒙鄂尔多斯、山东东营相继有项目落地。其中东营规划的500MW无补贴项目去国家补贴后,通过使用HJT组件在发电量与寿命较普通光伏电站都有较大提升,同时地方政府上给与了税收减免、融资优待的政策进一步降低非技术成本。

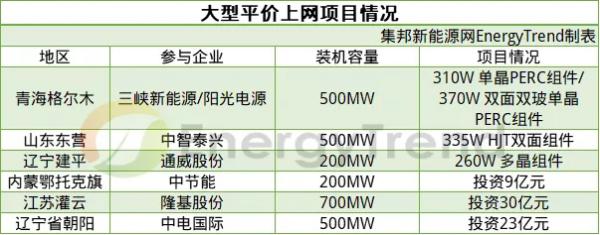

目前的大型光伏平价上网项目,装机容量以200、500MW为主,项目投资成本在4.2-4.6元/W左右。

2019年3月,辽宁建平县的一则200MW平价上网示范项目的环评公示引起业内注意。据了解,该项目由通威集团利用建平县白山水库库区6498亩土地建设水上发电,水下养鱼的渔光一体光伏平价上网项目。光伏电站装机容量为200MW,年发电量约3.6亿度。产品使用上,拟采用260Wp多晶硅光伏组件,光伏组件数量共计770000块。

据国家发改委可再生能源中心研究员时璟丽分析:

“对于集中光伏电站,在目前4.5~5.0元/瓦的初始投资水平下,在光伏资源好、接网和消纳条件好的地区,部分电站可以实现与燃煤标杆电价平价,如吉林西部地区,等效利用小时数达到1500左右即可实现平价。”

“对于分布式光伏电站,如果有一定比例的自发自用,或者可以进行市场化直接交易,则全国20多个省市区均具备建设平价项目条件。”

目前,安徽、江苏、山西省无补贴项目申报结束,广东、河北省平价上网项目也将在月底申报完毕。时璟丽认为,陕西北部、河北北部、四川西部等部分地区具备开展无补贴项目条件。东中部地区在有土地资源的条件下,如果地方有一定的电价补贴政策,也可以有项目按照燃煤标杆上网且不需要国家电价补贴。

最新相关
喜报!扬州市虚拟电厂获得注册认证

喜报!扬州市虚拟电厂获得注册认证

近日,作为能源集团在全市虚拟电厂领域的关键布局与实施主体,扬州供热公司凭借其持续的创新实践和深厚的能源数字化运营积累,成功获得了江苏省虚拟电厂资质认证!扬州市虚拟电厂是能源集团牵头搭...

甘肃市场容量电价补偿机制

甘肃市场容量电价补偿机制

近日,甘肃省发布《关于建立发电侧容量电价机制的通知(征求意见稿)》,其中明确提出在2026年建立容量电价补偿机制。"建立市场化的发电容量成本回收机制"最先是2022年初,中国国家发展和改革委员...
