最新最快太阳能光伏资讯
太阳能光伏网

四川: 上网电价为光伏项目唯一竞争因素

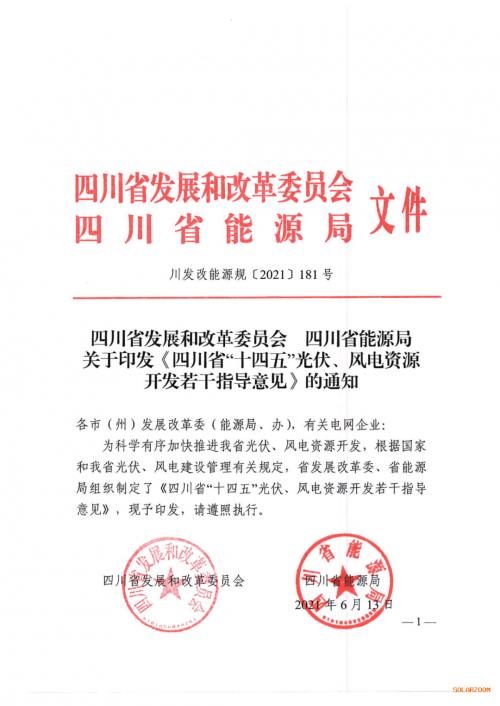

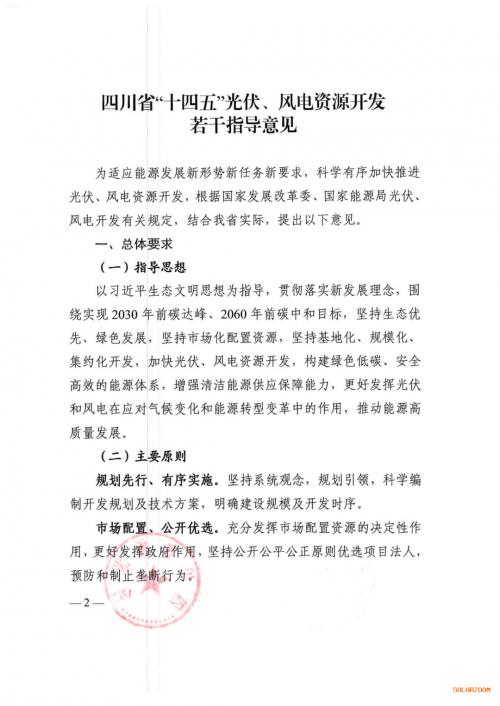

6月13日,四川省发改委、四川省能源局印发《四川省“十四五”光伏、风电资源开发若干指导意见》的通知。通知提出,到2025年底建成光伏、风电发电装机容量各1000万千瓦以上。

通知要求,按照市场化原则采用综合评价方式或电价竞争方式优选确定项目法人。

(一)综合评价:采用多评价因素进行综合评价优选项目法人,评价因素主要包括企业能力、技术方案、产业带动、上网电价以及当地经济社会融合发展要求等。

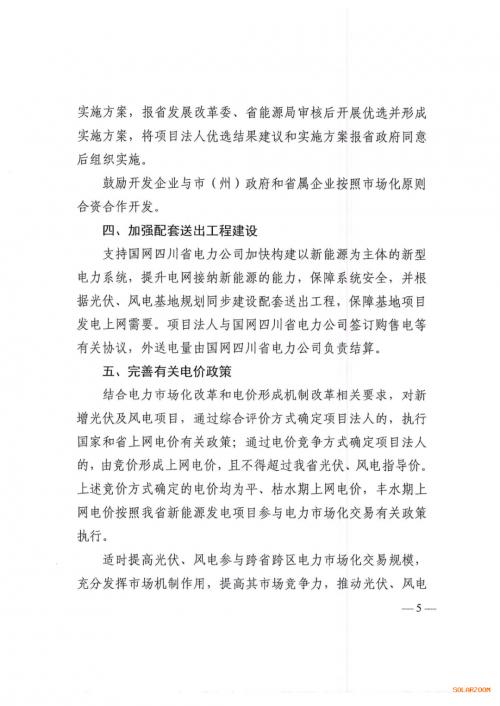

(二)电价竞争:明确开发技术、环保水保要求、土地政策等开发边界条件,光伏项目以上网电价为唯一竞争因素,风电项目以上网电价为主要竞争因素,通过市(州)公共资源交易中心进行配置。通过电价竞争方式确定项目法人的,由竞价形成上网电价,且不得超过我省光伏、风电指导价。上述竞价方式确定的电价均为平、枯水期上网电价,丰水期上网电价按照我省新能源发电项目参与电力市场化交易有关政策执行。

市(州)政府明确拟采用的项目法人优选方式并编制初步实施方案,报省发展改革委、省能源局审核后开展优选并形成实施方案,将项目法人优选结果建议和实施方案报省政府同意后组织实施。

鼓励开发企业与市(州)政府和省属企业按照市场化原则合资合作开发。
