总计2.894GW!江西清理34个未开工光伏项目

10月25日,江西省能源局印发《关于开展逾期光伏项目清理工作的通知》,34个光伏项目因未开工被取消建设指标,总计约2.894GW。

根据文件,截至今年9月底,纳入2021年竞争优选方案的光伏项目中,有34个项目、装机289.4万千瓦未开工,纳入2021年竞争优选方案的光伏项目中,有34个项目、装机289.4万千瓦未开工。

其余在建项目,考虑到企业已完成较大投资,在企业作出相关承诺后,延期至2024年4月30日,逾期未建成将自动退出电网消纳资源。其中,2023年12月31日前建成的,按原承诺落实储能配置要求(10%/1小时);2024年1月1日-2024年4月30日期间建成的,按其容量的15%、2小时配置储能。

具体内容如下:

江西省能源局关于开展逾期光伏项目清理工作的通知

各设区市发展改革委(能源局),国网江西省电力有限公司,江西省可再生能源信息中心,各有关企业:

为实现电网接入和消纳资源有效配置,根据《江西省能源局关于开展存量风电、光伏项目排查清理工作的通知》(赣能新能字﹝2023﹞6号),省能源局组织开展了存量项目建设情况排查,根据排查结果,现将有关清理工作要求通知如下。

截至2023年9月30日,纳入2021年竞争优选方案的光伏项目中,有34个项目、装机289.4万千瓦未开工(详见附件1),按照要求现取消上述项目建设规模,腾退相应电网消纳空间。

对于其余在建项目,考虑到企业已完成较大投资,在企业作出相关承诺后,延期至2024年4月30日,逾期未建成将自动退出电网消纳资源。其中,2023年12月31日前建成的,按原承诺落实储能配置要求;2024年1月1日-2024年4月30日期间建成的,按其容量的15%、2小时配置储能。在延期期间内,电网企业继续按程序办理项目并网。

附件:1.2021年竞争优选集中式光伏项目清理清单

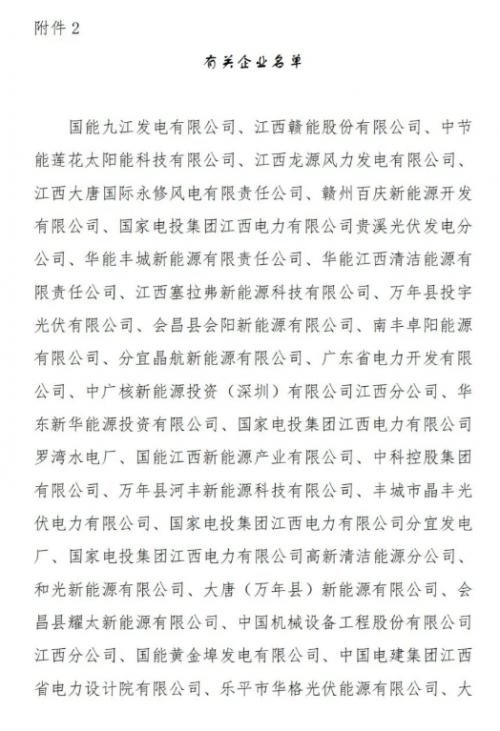

2.有关企业名单

2023年10月25日

最新相关

近100亿,光伏三巨头掀起募资狂潮

随着全球光伏市场步入高效化竞争的新阶段,技术突破与产能升级已成为企业的核心竞争领域。2025年6月以来,隆基绿能、爱旭股份、苏州固锝等龙头企业纷纷推出募资计划,聚焦于N型ABC电池、HIBC技术...

从

在全球能源转型的宏大浪潮中,光伏行业作为可再生能源的重要支柱,正经历着迅猛的发展与深刻的变革。N型技术凭借其高效、稳定等优势,逐渐成为光伏市场的主流趋势。TrendForce集邦咨询数据显示,...
