中国能建甘肃院尼江光伏项目全面开工建设

甘肃新闻网10月19日电 (通讯员邱福荣)10月16日,在百年藏寨——尼江,中国能建甘肃院总包项目部来往车辆穿梭,安多藏区的天气异常多变,刚才还顶着烈日,一会功夫已噼里啪啦下起了暴雨,有时还常夹杂着冰雹,阵阵雪花来袭;为抢工期,每每都是天黑伸手不见五指,所有人员才从山坡上的光伏厂区撤下来,赶回驻地吃晚饭休息。

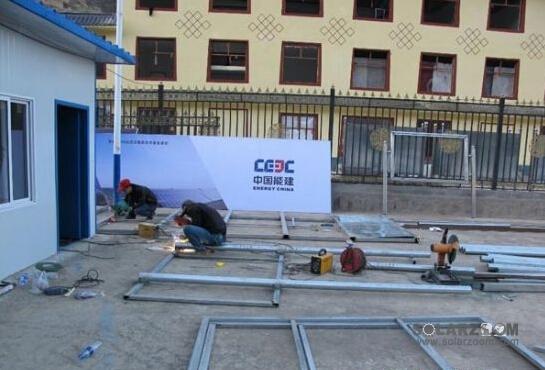

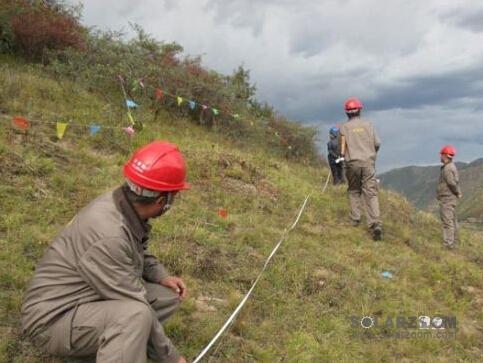

截至目前,中国能建甘肃院项目部内品牌视觉形象工程加紧安装布置,一片忙碌景象;光伏厂区那边基桩已开始忙着钻孔、打桩;尼巴、江车光伏场区内灌木丛林已完成清理,安全防护栏已搭设完成,放线定位完成20%,接地极开挖完成10%,三个厂区的接地极及接地扁铁全部到货,等待光伏板支架一到就可以对组件进行安装,整个工程按计划全面开工进入建设阶段。

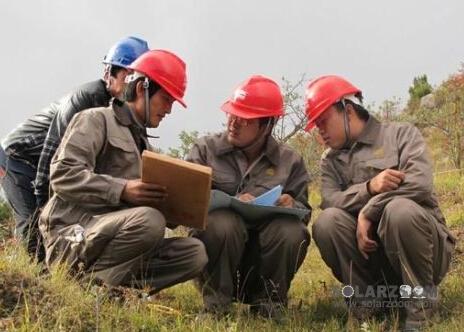

为抢工期,近几天项目部所有人员坚守岗位,放弃午休时间,不间断加快施工进度,克服藏高原海拔高、地势险、荒坡布满荆棘等复杂情况和困难,保质保量稳步推进项目建设进度,确保工程按期完成,树立中国能建甘肃院企业形象,落实好国家精准扶贫政策,建设好一方放心工程,真正让“尼江”地区当地藏族群众得到实惠持续增收,提高生活水平和当地社会经济发展。
