最新最快太阳能光伏资讯
太阳能光伏网

光伏工程背后的"功臣"--国网泗洪县供电公司助力光伏领跑者基地建设纪实

2017年11月,江苏省泗洪县获批国家第三批光伏发电应用领跑者基地,在“生态优先、绿色发展”的新路径上迈出了坚实的一步。

光伏发电具有清洁无污染,安全可靠的特点。但光伏基地所发的电,并不能直接“飞入寻常百姓家”,而是需要通过变电站,将电力升压后与电网连接,方可走进千家万户。

根据规划,泗洪领跑基地装机容量为500MW,需配套建设220千伏升压站5座及外输线路160多公里,由国网泗洪县供电公司负责建设协调工作,项目的并网时间定在2018年9月30日。

“这是一个非常庞大的工程。”国网泗洪县供电公司总经理王毅说道:“泗洪县当时全县只有4个220千伏变电站、200多公里的220千伏线路,我们等于一下子,要将规模翻一倍。”

时间短,任务重,这对国网泗洪县供电公司来说是一个巨大的挑战,也是一个书写奇迹的开始。

泗洪光伏发电应用领跑者基地规划设计方案

做好规划主动服务

泗洪领跑基地于今年4月开始施工建设,事实上,为按时完成任务,国网泗洪县供电公司在2017年11月基地获批时就已深度介入。在省市供电公司和泗洪县委县政府领导下,服务专项领导小组和工作小组在第一时间成立,并委派王毅主抓此项工作。

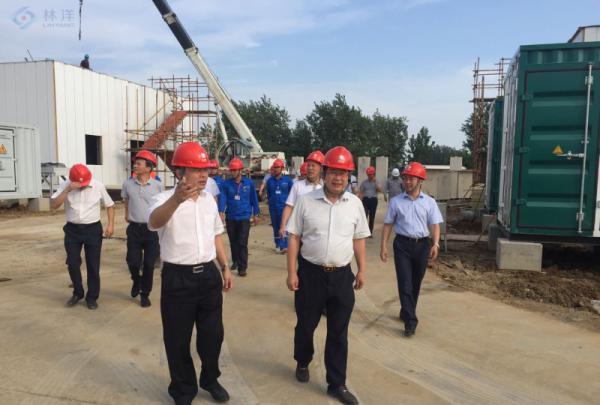

王毅陪同省能源局、泗洪基地办领导视察项目

王毅在今年1月调任国网泗洪县供电公司总经理之前,系国网宿迁市供电公司建设部主任,从事基建工作多年,深知在如此短的时间内完成如此宏大的工程必须做好方案规划,主动服务,“对于我们来说,开局就是决战,起步就是冲刺了”。

在还未确定投资企业的情况下,国网泗洪县供电公司不仅主动与县发改局、设计单位、省市公司进行沟通、对接和汇报,还配合设计单位做好环评、洪评等文件的办理、报批。

为顺利完成项目接入系统方案的设计以及接入方案评审工作,2018年1月开始,王毅一直待在南京,配合省供电公司专家组织评审工作。春节七天假期,王毅仅在大年三十抽空回家一晚,因为按照当地风俗,年三十得祭祖。“七天的时间,对我们工程来说太宝贵了,我们耽误不起。”

不走弯路“并联”施工

国网泗洪县供电公司“领跑者”项目项目经理汪普庆介绍,按照正常的建设速度,一个变电站的施工周期在一年半左右。要实现“9.30”并网的目标,显然需要付出艰辛的努力。

为此,身为总经理的王毅,再次扮演起建设部主任的角色。他利用多年搞基建工作的经验,压缩不必要的审核流程时长,研究建设规律,能“并行”的一律不“串行”,能提前的坚决提前。

在国网泗洪县供电公司全体员工的不懈努力和上级公司的大力支持下,今年4月确定了投资方、正式施工之前,泗洪领跑基地项目已顺利完成了接入方案申报批复、升压站初步设计审查等工作。

开工之初,供电公司便对工程的安全、质量和进度提出具体要求,并与施工方就建设工程中可以并行的工作和可以压缩的工艺进行探讨。

“比如我们对升压站的建设工序进行了调整,将原本先行建造的围墙放到后面,把进站道路抢建起来,基础开挖先做起来,开挖以后,把室内室外的电缆沟先贯通,这样就可以做到并行施工,大大缩短了工期。”王毅介绍说,“我们为每个工程节点都设置了完成时间表,并精确到天甚至是小时,每一步都按时保质地完成。”

众人拾柴创造“泗洪速度”

为了确保泗洪领跑基地实现“930”并网,在省市公司的大力支持下,国网泗洪县供电公司一面在全省协调调拔工程物资,一面紧锣密鼓跟进施工进度,省送变电有限公司负责线路建设,宿迁阳光送变电有限公司负责5座220千伏升压站建设,多方齐头并进。

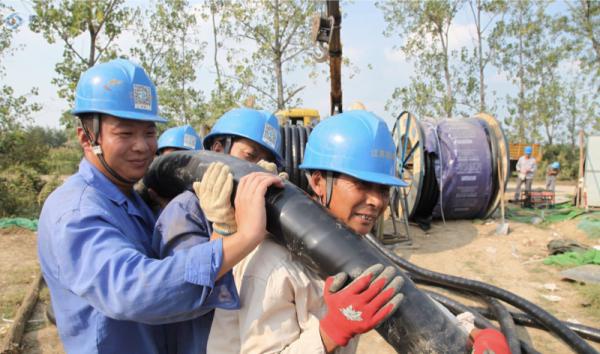

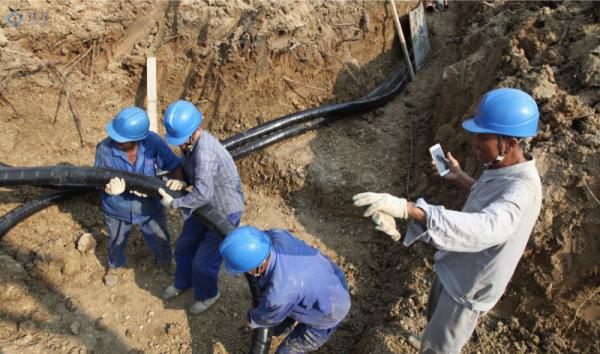

如火如荼的建设现场

众人拾柴火焰高。各部门单位瞄准目标,通力配合,整个工程施工力量最大时,有一千多人参与施工。

众志成城之下,仅5个月时间,国网省市县各级供电公司完成建设220千伏升压站5座,协同中广核、林洋等企业创造了工程建设中的“泗洪速度”。

“三位一体”保质保量

泗洪领跑基地是一项造福于民的“阳光工程”,基地在拼抢速度的同时,从未放松对工程质量的把控,为将好事办得更好,国网泗洪县供电公司创新实施了“三位一体”供电服务帮办机制,做到超前服务、跟踪服务、定点服务,对光伏制造、安装和运行维护极力从源头把关,着力提高供电可靠性。

此外,为了深入分析光伏发电特性,国网泗洪县供电公司还积极邀请专家针对光伏发电受日照影响波动性明显的特点,科学安排运行方式,克服光伏发电对系统的扰动影响,实现优化调度。

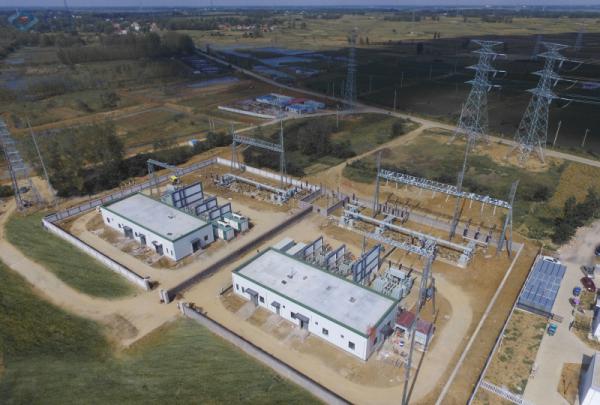

建设完成的220千伏升压站

泗洪县光伏发电应用领跑者基地建成后,预计每年实现光伏发电6.5亿千瓦时,节约标准煤26万吨,减少二氧化碳排放64万吨,实现经济发展、资源节约和环境保护的良性互动。作为全国首批“金山银山就是绿水青山”实践创新基地之一,泗洪迈出了绿色发展的坚实步伐。

国网泗洪县供电公司:张理智

凤凰网江苏:施金挺

林洋新能源:王轶凡

最新相关

新疆年产160万吨光伏项目开工!

2025年4月10日,其亚集团年产160万吨有机硅项目建设工作已全面展开。据悉,其亚集团年产160万吨有机硅项目于2025年4月1日正式开工建设,预计于2026年底建成投产。该项目是其亚集团依靠石英矿、工...

65亿!13GW!宁夏一光伏项目开工

4月10日,伏图拉(银川)科技有限公司太阳能一体化基地及大型电站项目在我市临港产业园区正式开工。据介绍,伏图拉(银川)科技有限公司太阳能一体化基地及大型电站项目计划总投资65亿元,分两期进行...

2GW!大型国企再签光伏大项目

当地时间4月10日下午,上海电气与阿布扎比未来能源有限公司签署沙特赛达维2GW光伏项目合作协议。赛达维光伏项目是沙特第五轮国家可再生能源计划(NREP)的一部分,也是上海电气迄今为止承接的最大...

总投资25亿!3GW光伏组件项目签约

4月3日清电集团官微消息,3月28日,在新疆阿勒泰地区哈巴河县2025年重大招商引资项目签约活动上,清电集团总裁李海明与哈巴河县委常委、常务副县长张治政代表双方签署了3GW光伏组件制造及50万千...

四川43.7亿光伏项目开工

2023年6月25日,全球最大、海拔最高的水光互补项目--柯拉一期光伏电站并网发电,标志着全球首个百万千瓦级"水光互补"电站正式投产。2025年3月26日上午,雅江县百亿产业暨柯拉二期光伏项目开工仪...

13.9亿!两大国企投建光伏电站项目

3月29日,四川省新能源动力股份有限公司发布光伏项目投资公告,阿坝马尔康日部英郎光伏发电获董事会通过。根据公告,川能动力与四川能投电力开发集团有限公司共同组建项目公司推进四川省阿坝马尔...

7亿!20GW!浙江一光伏项目最新进展

4月1日,浙江省义乌市人民政府发布《关于受理义乌智拓新能源有限公司年产20GW新型光伏辅材投资建设项目环评文件的公告》。公告显示,义乌智拓新能源拟新建年产20GW新型光伏辅材投资建设项目,项...

阿特斯5.2GW光伏组件技改项目公示

4月2日,江苏盐城市大丰生态环境局发布盐城大丰阿特斯阳光电力科技有限公司年产5.2GW光伏组件项目环境影响报告表受理公示。根据公示文件,阿特斯在盐城大丰计划建设年产6GW光伏电池组件项目。项...

再扩产8GW,光伏龙头项目获批!

2月24日,四川省眉山市生态环境局发布了关于2025年2月22日作出的建设项目环境影响评价文件审批决定的公告。通威太阳能(眉山)有限公司高效晶硅太阳能电池(四期)扩产提升项目环境影响报告书获批...

又一光伏项目落户浙江!

2025年2月14日,浙江诸暨举行2025年一季度重大项目推进现场会暨首批重大产业项目集中签约仪式。据了解,在首批重大产业项目集中签约仪式现场,总投资239.7亿元的21个项目正式签约落地。据媒体报...

总投资超15亿!新疆一光伏项目开工

2月19日,中节能太阳能(000591)发布公告,宣布其位于新疆生产建设兵团第十二师221团四连的第十二师产业园区低碳转型50万千瓦光伏项目于近日正式开工。该项目总投资额约为15.45亿元,设计交流侧装...

25亿,一光伏项目落户南京

2月8日,英发集团总部入驻江北新区,同日集团氢光储充、电子制造和风光一体化研发生产项目正式启动落户南京。该项目比原计划提前一个半月,成为新春以来新区首个开工大项目。根据南京广播电视集...
