福建白马船厂屋顶分布式光伏项目建设跑出"加速度"

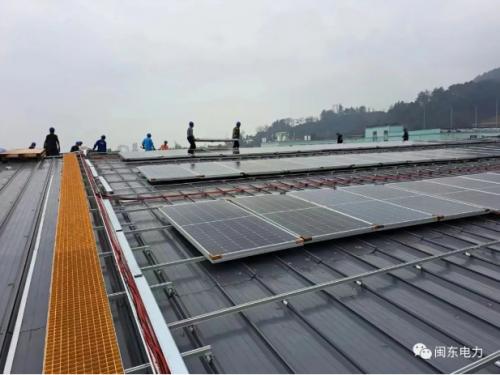

2023年2月12日,福建省白马船厂屋顶分布式光伏项目开始铺设光伏组件作业,标志着该项目建设进入冲刺阶段。作为闽东电力重点项目,闽电新能源公司春节后一复工马上加强配备人、机、材,确保施工顺利推进,助力项目建设跑出“加速度”。

该项目总装机容量为5.994兆瓦,遵循因地制宜、清洁高效、分散布局、就近利用的原则。建成后,在带来经济价值的同时环保效应显著,设计全生命周期内(25年)累计可发绿色电力14500万度,可减少二氧化碳排放12万吨,为我市生态环境保护和实现“双碳目标”做出积极贡献。截止2月13日,光伏组件系统安装已完成全部工作量43.3%,结构加固已完成全部工作量90.4%,彩钢瓦更换数量已完成约32544.5㎡,完成全部工作量81.6%,项目预计于2023年3月底实现并网发电。

下一步闽电新能源公司将全力推进该项目建设,不断鼓劲加压,以更大的力度、更高的效率、更严的要求、更强的措施,全面推进工程建设完工。
