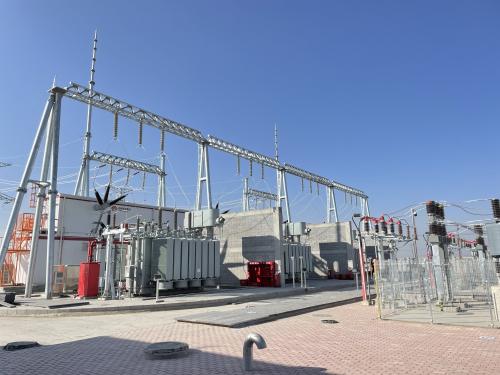

点亮双碳未来 特锐德保障"西电东送"安全畅通

12月31日,国能宁东200万千瓦复合光伏基地配套输变电工程项目倒送电一次成功。本次项目的顺利交付,标志着被列入该地区“十四五”二十大工程之一的大型光伏基地项目,迎来了关键性胜利。特锐德为本次项目提供了2套330kV预制舱式升压站以及2套110kV预制舱式升压站。

国能宁东200万千瓦复合光伏基地项目是宁夏灵绍直流“西电东送”的重要绿色能源基地,由国家能源集团投资开发建设。基地创造性的提出“数字设计、智慧运维、远程监控、少人值守、多能互补、低碳高效”的设计原则,并且愿与光伏产业龙头企业携手共建自治区新能源全产业链,共同合作创新,推进光伏智能发电、无人机智能巡检、机器人智能清洗、5G+北斗通讯等先进技术应用,促进光伏产品迭代和先进技术转化,为自治区新能源高质量发展赋能。

作为国内首套光伏大基地330kV预制舱式升压站项目,特锐德高度重视,成立了由集团领导挂帅的跨基地项目管理组,依托强大的项目管理与技术研发实力,向客户提供了一份完美的新能源解决方案。本次项目充分应用了预制舱变电站一体化成型等多项特锐德先进技术,并且创新采用了特锐德完全自主研发、自行生产的3150A大电流充气柜产品,完善解决了“大舱体、大空间、大电流、小柜型、高可靠、简运维”的预制舱数字化变电站要求,成功树立行业新标杆,获得了客户的一致好评。

本次项目于2022年8月上旬正式启动,在整个项目执行期间,特锐德项目团队面对工期短、任务重、疫情防控压力大等问题,对项目合理策划、工序交叉调控、统筹协调资源、严守质量标准,从2022年9月下旬预制舱陆续发往现场,最终实现12月31日倒送电成功目标。

该项目2023年全容量投产后每年可提供清洁电能28.3亿度,节约标准煤约86万吨,减少二氧化碳排放量约236万吨,还可减少大量的灰渣、烟尘、废水排放,节能环保效益显著,该项目的成功执行是对特锐德“构建以新能源为主体的新集成生态系统”使命的完美诠释。

最新相关

HJT/叠层一周最新动态4.20-5.2

1、异质结新篇 76"领"世先 | 高效异质结760W+俱乐部第十一次圆桌会议圆满落幕同舟共济扬帆起,乘风破浪万里航。4月18日,中国光伏太阳能高效异质结760W+俱乐部第十一次圆桌会议在四川省成都市圆...

云南: 支持"高速+光伏"!

光伏头条(微信号: PV-2005)获悉,4月29日,云南省人民政府办公厅关于印发《云南省推动高速公路融合发展若干政策措施(试行)》的通知。文件提出,支持"高速+光伏"。支持高速公路经营单位牵头编制"...
