最新最快太阳能光伏资讯
太阳能光伏网

专业与效率,让光伏绿海在阿曼热土熠熠生辉

随着全球能源转型加速、光伏电站能效要求提升,以客户为中心的全生命和周期服务能力成为电站稳定运行的关键。中信博的全生命周期服务能力与精神,正紧随不断扩展的新能源版图,在全球无数热土熠熠生辉

阿曼ManahⅡ 588MW光伏电站

2024年9月底,阿曼ManahⅡ588MW项目步入收尾阶段,即将迎来为期一个月的SCADA智能运维系统安装及调试。此时中信博SCADA团队接到项目地紧急通知,需于一周内尽快完成送电。一个月到一个周,系统安装调试时间被大幅缩短。

时间紧任务重,中信博项目团队当即决定增派人手、协同配合,组建含国内国外两组共6人团队协同“作战”国外小组立即动身前往阿曼进行实地安装调试,国内小组牺牲国庆假期进行交换机、map id等远程系统配置,以客户需求为先保障项目并网,不计成本解决问题。

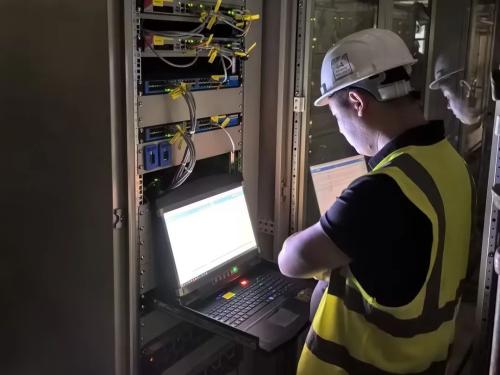

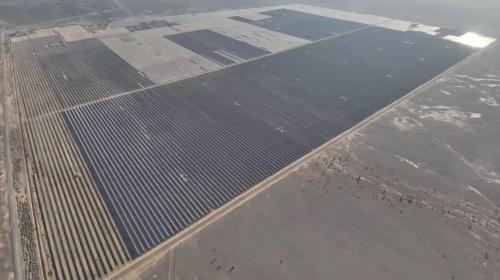

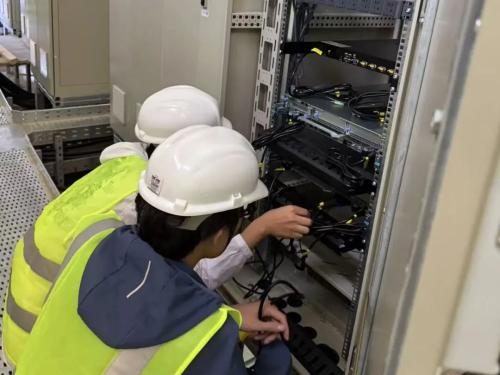

项目安装调试现场

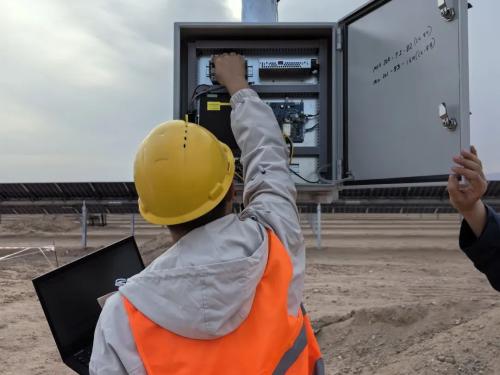

并网时间紧迫,项目调试期间困难与挑战不断。由于现场EPC安全许可延期,阿曼项目使用的最新AI通讯箱迟迟无法按原定方法升级,为保障顺利并网中信博项目团队连夜召开紧急会议,协同多人团队商讨,最终决定采取批量Lora升级。

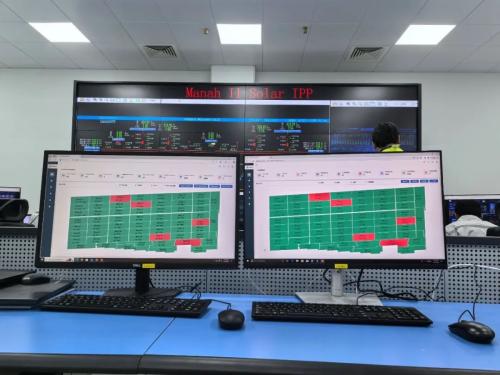

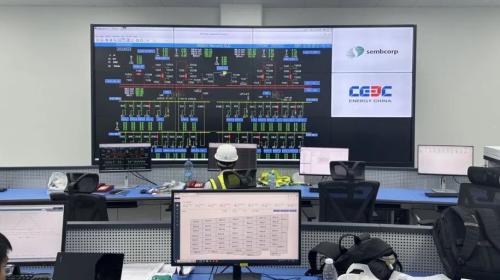

调试现场

10月的阿曼室外高温超40℃,在高温、风沙、通讯困难的艰难环境下,突破语言与文化的差异,组织现场人员进行升级培训。同时实行国内+国外协同工作模式,物理链路与参数设置双线并行,多人配合将单个通讯箱及其所属跟踪器升级时间由3小时缩短至1小时,最终在2天内完成了对现场超680公顷土地上所有通讯箱的升级,再次将不可能变成可能。

项目现场

历经烈日的炙烤,看过数个阿曼的深夜与凌晨,最终项目团队在一周内提前完成了全部系统调试工作,比预计时间缩短十余天“在数据上线成功的那一刻,看到一组组光伏阵列在这片广袤的土地上运行,我们觉得一切努力和坚守都是值得的。”项目服务团队提到。

运维调试顺利完成,但中信博的全生命周期服务才刚刚开始。中信博项目团队为客户提供了全面的SCADA运维培训,通过系统联控,可以实现对跟踪支架运行参数的实时监控,通过关键参数抓取、故障诊断等识别异常支架,同时及时提醒运维人员,保障电站稳定运行的同时提升电站运维效率

目前,该项目已顺利投入商业运行,中信博智能运维团队将对项目进行定时巡检及检测,7*24h响应,保障项目全生命周期稳定运行。中信博SCADA智能运维系统链接的不仅是源源不断的绿能,更是中信博与客户的信任与坚守。

对中信博而言,“以客户为中心”从不是一句口号,而是在千余个项目地时刻发生的日常。未来中信博将继续关注电站全生命周期稳定运行及全交付周期高质高效,依托全球服务中心及供应链,为全球光伏项目及绿色能源转型提供优质产品与服务,客户为先、匠心兼程。

最新相关

HJT/叠层一周最新动态4.20-5.2

1、异质结新篇 76"领"世先 | 高效异质结760W+俱乐部第十一次圆桌会议圆满落幕同舟共济扬帆起,乘风破浪万里航。4月18日,中国光伏太阳能高效异质结760W+俱乐部第十一次圆桌会议在四川省成都市圆...

云南: 支持"高速+光伏"!

光伏头条(微信号: PV-2005)获悉,4月29日,云南省人民政府办公厅关于印发《云南省推动高速公路融合发展若干政策措施(试行)》的通知。文件提出,支持"高速+光伏"。支持高速公路经营单位牵头编制"...
