9月27日,南网储能公司广东梅州抽水蓄能电站二期工程500kV8号主变一次充电成功,标志着电站主变系统全面建成,为8号机组投产奠定了关键基础。
此次投运创新采用了主变与机组同一启动方案,这是继7号主变成功应用该方案后的再次实践,为大型抽蓄电站主设备启动提供了新范式。

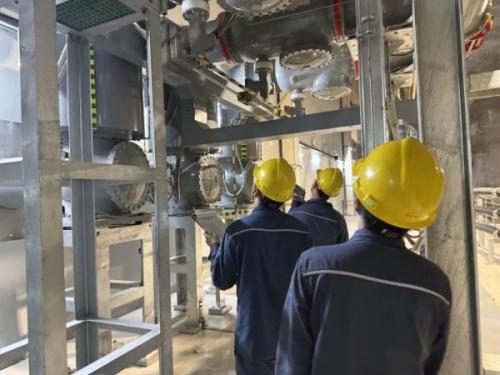

倒送电是电网向电站反向送电的过程,主要目的是检验电站500kV系统在全电压下的设备可靠性。本次受电设备主要有8号主变以及主变高低压侧设备等,同时涉及保护、测量、监控等多个系统。试验中,梅州抽水蓄能电站二期8号主变及相关受电设备经受住了五次全压冲击,各项性能指标良好。

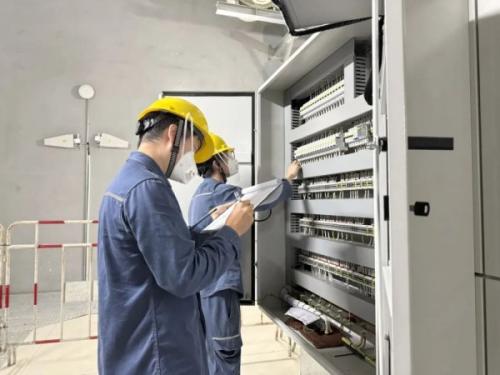

梅州抽水蓄能电站二期500kV系统启动验收委员会组织进行了启动前的验收检查,梳理出8号主变充电前遗留问题清单,并逐一落实责任单位、责任人、消缺完成时间。此次启动充分借鉴7号主变投运经验,进一步优化了机组和主变同一启动方案。该方案通过系统整合,实现了主变与机组的协同调试,不仅缩短了启动时间,还提高了设备运行的整体协调性。同时,根据各专业分工编制了《梅蓄电厂二期500kV #8主变及#8机组启动方案》、一次设备检查清单、二次措施单、自动化二次措施单、保护压板投退清单、核相方案、极性校验方案等17份文件,确保8号主变充电顺利、安全完成。
8号主变是梅蓄二期500kV系统充电的收官之战,为2025年梅蓄二期全面投产吹响了冲锋的号角。梅蓄业主项目部将不遗余力,齐心协力,加强安装和调试的质量管控,确保主机设备一次性投运成功,保障2025年全面投产目标的实现,为南方电网抽蓄高质量发展、助力粤东清洁能源发展贡献力量。
(朱曦、张超、梁泽佳、朱峰)
