新疆阿拉尔市: 光伏项目建设为高质量发展积蓄绿色动能

“项目开工建设以来,已完成50个方阵,也就是六分之一的土建施工,目前正在进行组件及支架的安装工作。冬季我们也不停工,整个项目预计年底建成,全容量投产。”新疆生产建设兵团第一师阿拉尔2GW光伏基地项目(一期)负责人郭飞近日说。

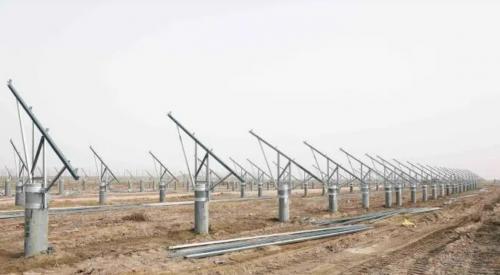

第一师阿拉尔2GW光伏基地项目(一期)加紧施工。林国强摄

作为南疆“千万千瓦级新能源基地”环塔干线的重要组成部分,第一师阿拉尔2GW光伏基地项目(一期)从建设开始,就以绿色、智能、高效为建设理念。项目共分为5个标段,每个标段按照200兆瓦装机容量建设,目前已完成全部标段24.64万根基桩的施工,即将进行光伏阵列电池方阵建设及电池组件安装工作。

第一师阿拉尔2GW光伏基地(一期)项目总投资29.45亿元,占地30938亩。项目采用“分块发电、集中并网”的总体设计方案,采取工程EPC总承包方式进行建设,总规划装机容量为1000兆瓦。
项目设计使用年限为25年,年发电量为7.6亿度,所发电能将全部接入阿克苏750KV变电站220KV侧,对于当地经济发展、绿色资源共享具有重要意义。

第一师阿拉尔市依托光热资源和地域条件,依托“千万千瓦级新能源基地”建设,围绕实现“双碳”目标,大力推进新能源项目建设,不断延伸壮大新能源产业链条,加快培育新能源产业集群速度,推动能源优势转变为经济优势和发展优势,为经济社会高质量发展提供绿色动能。
数据显示,截至目前,第一师阿拉尔市已建成的光伏发电项目容量达到71万千瓦,后续还将陆续建成二团、十一团相关光伏项目,预计“十四五”末光伏项目总装机容量将达到481万千瓦。

“下一步,师市计划在推进光伏项目建设方面出台更优惠的政策,审批更便利,为师市整体产业发展和‘千万千瓦级光伏基地’建设作出更大贡献。”第一师阿拉尔市发改委党组成员秦武林说。(完)
