大唐陕西发电多个分布式光伏项目取得新进展

水电事业部旬阳厂站屋顶分布式

光伏项目全容量并网

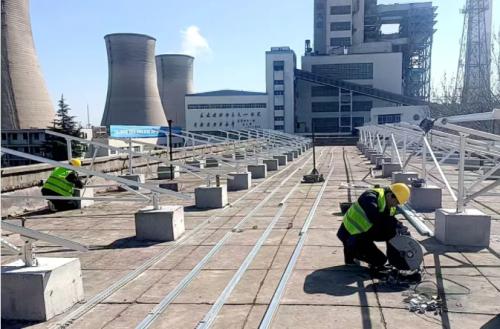

3月30日,水电事业部旬阳厂站720.36千瓦屋顶分布式光伏发电项目全容量并网。该项目涵盖了办公楼、鱼类增殖放流站、坝顶配电室等区域顶部,共3个接入点,总面积6435平方米。投入使用后,在满足自用的基础上,可将多余电力上网出售,进一步优化当地能源结构。作为该事业部第一个采用“自发自用余电上网”模式建设的屋顶分布式光伏项目,该项目为后续同类项目开发建设积累了宝贵经验。

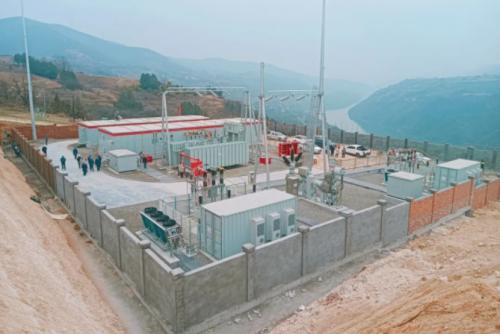

3月31日,该事业部铜川宜君10万千瓦风电项目3台160米高测风塔顺利通过验收,标志着项目取得了关键性进展。

灞桥一期屋顶分布式光伏项目

取得阶段性进展

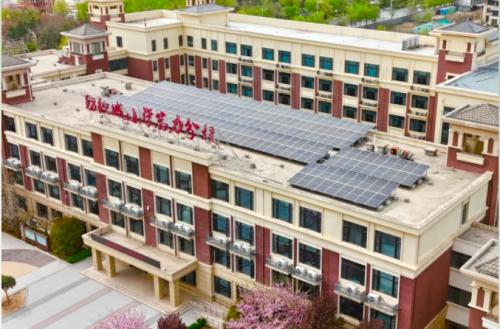

灞桥热电厂充分发挥统筹协调作用,紧扣项目建设重点、难点、堵点事项,全面优化施工方案,梳理问题清单,根据各子项目实际情况,精细分解、精准施策,做到任务项目化、项目清单化、清单具体化。同时,结合春季安全大检查,对光伏组件安装、电缆铺设及电气设备开展全面细致的隐患排查,为施工安全保驾护航,确保项目按期高质量完成。目前,富力小学项目已顺利并网发电。

蒲城公司分布式光伏发电项目

各节点有序推进

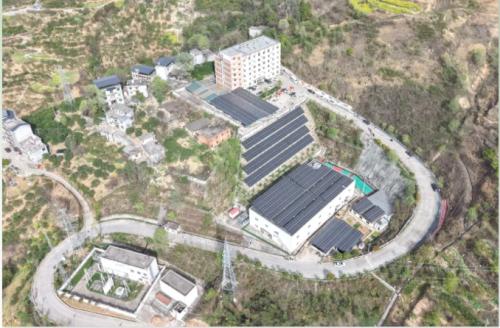

蒲城公司分布式光伏发电项目基础施工、屋面支架安装等工作正有条不紊进行中。为加快施工进度,项目各参建单位倒排工期,优化施工方案,调整施工工序,每日进行纠偏。目前,该项目已完成泰陵变等4个区域的屋顶支架安装,门诊楼等3个区域车棚基础浇筑工作。下一步,该公司将结合春季安全大检查,高质量推进其他区域的基础和安装工作,全力以赴按期完成既定建设和投产任务。

秦岭公司分布式光伏发电项目

按下“加速键”

秦岭公司严把施工管理“六道关口”,锚定现场安全、质量、造价、进度关键点,动态优化施工方案,合理调整施工组织,实现多点施工、同步作业。截至目前,已完成厂内12幢楼顶防水施工、支墩装配1858个、组件安装1500块,有序推进车棚土建施工、屋面支架安装,努力把“时间表”变成“进度表”,把“规划图”变成“实景图”。

彬长公司汉滨一期光伏项目

稳步进行

针对可能制约项目建设推进的堵点、难点问题,彬长公司督促项目总包及参建各方,认真落实春季安全大检查问题整改,加快升压站尾工及边坡治理施工进度。同时,该项目党员突击队全力攻坚,安排专人与相关单位沟通对接,确保项目建设按节点有序推进。目前,该项目光伏组件已安装2066组,集电线路已完成18级塔组及线路架设,总体进度可控在控。

最新相关

云南: 支持"高速+光伏"!

光伏头条(微信号: PV-2005)获悉,4月29日,云南省人民政府办公厅关于印发《云南省推动高速公路融合发展若干政策措施(试行)》的通知。文件提出,支持"高速+光伏"。支持高速公路经营单位牵头编制"...

比亚迪柬埔寨乘用车工厂奠基

比亚迪柬埔寨乘用车工厂奠基

当地时间4月28日,柬埔寨第一个新能源汽车生产基地——比亚迪柬埔寨乘用车工厂在西哈努克举办奠基仪式。柬埔寨副首相孙占托、中国驻柬埔寨大使汪文斌、西哈努克省省长蒙西纳、比亚迪...
