5月22日01时58分,由元工电力技术有限公司总承包承建的晋中市元工200MW/200MWh独立储能项目一期工程(220kV归元储能电站)顺利并网投运。
工程自2024年9月25日开工以来,在工期紧、任务重的情况下,公司领导周密部署,统筹安排,大力筹措资金,调配各种资源保证工程顺利进行。工程分公司统一协调手续办理、土地征用、设备采购供应及工程建设管理,为工程稳步推进提供了有力保障。设计部门高度重视、精心设计、积极配合,安排极具经验的设计工代入驻现场,提前出具设计图纸、及时解决遇到的设计问题。山西铁路监理对安全质量严格把控,对工程施工高标准、严要求,为工程建设全面保驾护航。建设单位、总包单位及施工项目部全体上下一心,克服工期紧张、青赔协调难度大、冬季施工、暑期高温、物资到货时间紧等各种不利因素,起早贪黑,加班加点,争分夺秒高效推进施工进度,保质保量、安全顺利的按期完成了全部施工任务,于2025年5月22日顺利并网投运。
项目位于山西省晋中市山西转型综改示范区晋中经济技术开发区,属于独立储能,备案装机容量200MW/200MWh,分两期建设,本期建设容量为100MW/100MWh,主要建设内容如下:
新建1座220kV升压站,新建元工储能升压站~北田站220kV线路长度1.091km,其中架空线路长度0.691km,电缆线路长度0.4km,单回路建设,共需新建4基铁塔,最终220kV送出线路接入北田220kV变电站。

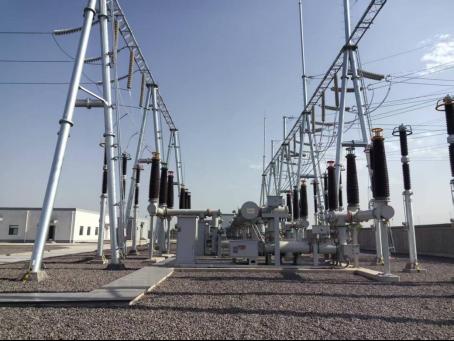

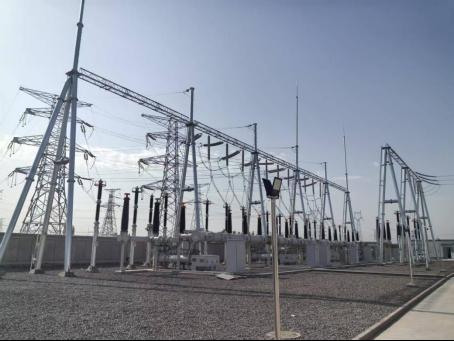

220kV变电站部分:
(1)终期建设2台120MVA有载调压变压器,本期建设1台(1#主变)。变压器为三相双绕组带平衡绕组有载调压变压器,户外油浸式,自冷,电压等级230±8×1.25%/37/10.5kV;
(2)220kV进出线终期5回,本期5回(众凌光伏、北田、大唐光伏、备用、备用);35kV出线终期8回,本期4回;
(4)无功补偿终期每台主变压器35kV侧装设1台24Mvar动态无功补偿SVG,共2台,本期1台;
(5)站用变终期2台630kVA变压器,本期建设2台。其中1台接于35kV母线,电压为35kV/0.4kV;1台由站外10kV电源供电,电压为10kV/0.4kV。
(6)相应配套继电保护、安全自动化装置、远动调度通信系统。
220kV外送线路部分:
新建元工储能升压站~北田站220kV线路长度1.091km,其中架空线路长度0.691km,电缆线路长度0.4km,单回路建设。导线采用2×JL3/G1A-630/45高导电率钢芯铝绞线(GB 1179-2017);地线采用两根48芯OPGW光纤复合地线,截面120mm2;电缆采用ZC-YJLW03-Z-127/220-1×2500型铜芯交联聚乙烯绝缘皱纹铝护套聚乙烯护套纵向阻水电力电缆。全线新建铁塔共4基,塔材采用Q235B、Q355B、Q420B型钢;基础形式采用钢筋混凝土板式基础和灌注桩基础。新建电缆隧道329m,尺寸规格1.6m(宽)×2.0m(高);新建电缆沟45m,尺寸规格0.8m(宽)×0.45m(高),覆土厚0.5-1.5米;电缆直埋10m。电缆在G4塔处由电缆沟直接引上,进站后沿站内电缆沟敷设。
储能电站在用电负荷低时消纳发电端多余的电能,在用电负荷高峰时能增加电能供应,有效实现电网削峰填谷,缓解高峰供电压力;可以为电网运行提供调峰、调频、黑启动、需求响应等多种服务,为电网安全稳定运行提供了支撑;促进了周边区域的新能源消纳,有效减少弃风弃光。因此,该项目建成后,有着积极的社会、环境效益,而且具有一定的偿债能力,投资方内部收益率较好,项目在经济效益、社会效益和环境效益诸方面均可行。
项目的按期并网投运离不开晋中市委市政府、晋中市开发区对本工程的高度重视,各职能部门及相关单位的鼎力支持,我司表示衷心的感谢!
