最新最快太阳能光伏资讯
太阳能光伏网

保姆级教程,组串式逆变器运维指导方案

随着组串式逆变器在工商业屋顶的广泛使用,以及在大型地面电站项目中的使用,组串式逆变器的市场占有率将越来越高。逆变器作为光伏系统中的核心设备,需要重点关注保障其健康、稳定地运行。

在不同的使用场景、安装环境及客户类型条件下,需要有一套合理的逆变器运维制度及运检计划作为逆变器可靠运行和保障发电收益的基础,同样也是预防运维安全事故。

1 |逆变器的启停

由于组串式逆变器的直流侧输入电压一般为1100V或1500V的高压,交流侧为380V-800V电压输出,逆变器的启停操作需要有合理的操作流程才能延长逆变器的使用寿命和对系统的影响,从而保证运维人员的安全。

1、逆变器的启动

①将交流侧的断路器拨至“ON”位置;

②将逆变器的直流开关拨至“ON”位置。

2、逆变器的停机

①将交流侧的断路器拨至“OFF”位置;

②将逆变器的直流开关拨至“OFF”位置。

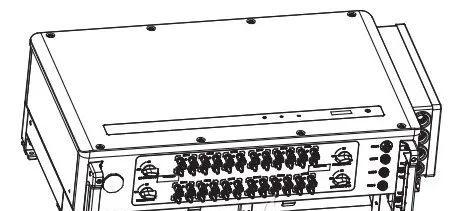

当前组串式逆变器为无断路器设计,多采用交流接触器作为交流侧输出开关,所以逆变器的启动及停机接触器的操作需要在逆变器相应的设置软件中进行。例如固德威逆变器需在Solar Go软件上进行交流侧接触器的分断操作。

逆变器启停的操作顺序需严格遵守,在常规1100V至1500V的电压下,错误的逆变器操作顺序,可能会导致逆变器损坏。

2 |检修的操作顺序

在工商业项目及大地面项目中,逆变器的检修要与光伏系统交流侧断路器进行配合操作,确保系统交流侧断路器检修及逆变器本体检修时,设备不带电,保证检修人员安全。

1、逆变器的检修操作顺序

逆变器本体检修断电时,需先进行逆变器的停机工作,软件操作断开交流侧接触器,分断交流侧开关后,需操作断开上一级的断路器。

检修完成送电时,需先操作上一级断路器合闸,再进行逆变器的启动操作。

2、系统交流侧断路器检修操作顺序

若要检修系统上一级的断路器,需确保断路器的上下端均已断电,无逆变器送电且断路器上端不带电。

逆变器的检修操作与电气倒闸操作相同,需注意的是在断电检修期间,需悬挂“有人工作,禁止合闸”的标示牌,防止人员误操作造成检修事故。

3 |逆变器运维关注重点

组串式逆变器整体性的集成性更强、防护等级更高,对于运营单位,逆变器本体基本为免维护状态,运维单位在针对逆变器运维时需多关注散热风扇、直流开关及电气连接线的运行状态。

1、风扇的运维

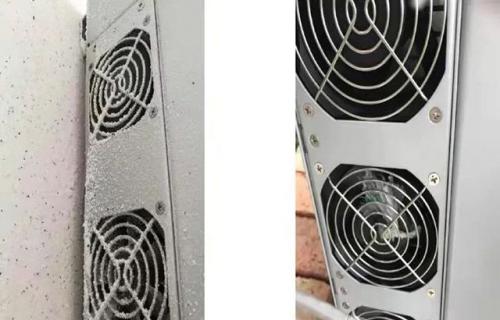

由于逆变器安装环境多样复杂且环境恶劣,容易受到季节性的影响,例如春季的柳絮和秋冬季的风沙等,逆变器散热是运维需要关注的重点,逆变器良好的散热能力可以降低逆变器故障频率,并且保障功率的稳定输出。

逆变器风扇在运维时需要先将逆变器停机;停机后等待5分钟,将内部电容器件的电压释放完毕且风扇停转后才可进行风扇的拆卸工作;拆卸的风扇需使用软毛刷、布料或压缩空气进行清理;安装风扇时需保证螺丝锁紧,以防运转时产生振动。

2、直流开关的运维

一般情况下直流开关是免维护的,但由于逆变器长期在户外运行,受到环境温度及内部温度影响,设备可能会存在老化和机械运行受限的情况,因此在运维期间,需周期性制定运维计划。对于直流开关,建议每年在逆变器停机后,连续操作直流开关10次,这样可以起到清理操作机构的作用且能延长直流开关使用寿命。

3、电气连接线运维

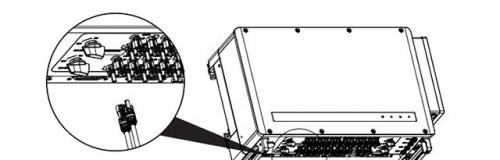

逆变器组串的直流电缆采用直流接线插头插接,受到施工人员的责任心和电气布线的合理裕量等影响,长期运行时受到热胀冷缩及风吹影响,容易出现直流电缆松动和脱落的情况,需及时运维修复直流组串电缆;其次组串式逆变器未使用的组串端口需逐一检查防水盖是否处于封闭状态,防止湿气由端口进入机器内部,影响机器内部绝缘。最后需要检查逆变器的接地电缆是否有生锈或接头脱落的情况,防止逆变器壳体带电影响运维安全。

4、逆变器检修重点

a.当逆变器并网运行,系统发生扰动后,逆变器将自动解列,在系统电压、频率未恢复到正常范围之前,逆变器不允许并网;

b.逆变器运行时各指示灯状态正常,控制面板无故障报警信息;

c.检查逆变器运行正常无异响、无异味;

d.检查逆变器运行中各参数规定范围内,重点检查直流电压、直流电流、直流功率、交流电压、交流电流、频率、发电功率、日发电量、累计发电量等参数;

e.检查逆变器各电气连接部分正常,无发热,无放电现象;

f.逆变器是否安装牢固。

4 |逆变器的备品备件贮备

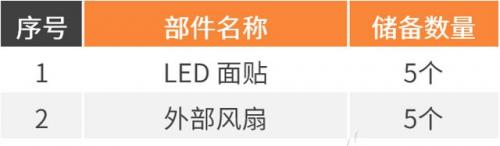

组串式逆变器整体集成性强,内部功率板、控制板、通讯板、输出板等内部集成电路板块、内部元器件建议在质保期内及质保期外由厂家提供专业的检查及维修。针对电站持有方或运维承包方,需储备一定量的常用备品备件,以便快速修复常见的运行故障,同时为了项目的快速消缺投运,建议储备一定数量的整机备件。常用的备品备件以3MW项目为例,建议按下表数量储备:

5 |逆变器的运维计划

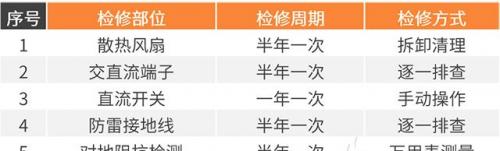

整个光伏系统的设备运维都需要制定周期性的运维计划,运维计划的制定可以参考设备的运行操作次数、季节变化、温度变化、运行环境等因素合理制定系统的检修内容、周期及检修方式。对于逆变器的运检计划建议每半年进行一次运维,逆变器运维的重点部位及周期建议如下表:

逆变器的运维计划可根据运维单位人员的专业程度和项目建设的质量把控进行相应的动态调整,但应确保光伏系统及逆变器的良好运行状态。

一个光伏电站的建设周期仅为半年,但在系统运行的整个生命周期内,如何确保电站良好的运行及保障项目收益,需要有合理有序的运维计划与正确规范的操作流程。作为一套整体的光伏系统,不止逆变器需要知道专业的运维,包括支架、组件、电气设备等都要有合理专业的运维管理流程,才能保障系统健康运行。

最新相关
锦西石化企地签约点燃"绿色引擎"

锦西石化企地签约点燃"绿色引擎"

5月6日,锦西石化公司与葫芦岛市政府签署绿色转型原料保障合作意向书,预计每年将通过市政府购买110万吨生物质原料和3万吨废旧塑料原料。标志着公司绿色转型向前迈出了重要一步,为区域经济可持...

索绒光伏项目桩基浇筑突破十万大关

索绒光伏项目桩基浇筑突破十万大关

5月5日,由水电十局公司承建的索绒光伏项目光伏场区Ⅲ标段项目桩基累计浇筑量突破10万根,标志着项目建设取得阶段性重大胜利,为后续支架与组件安装奠定了坚实基础。项目位于甘孜州理塘县境内,场...

海明牧场光伏发电项目主变就位

海明牧场光伏发电项目主变就位

5月4日,海明牧场光伏发电项目迎来又一重要节点--升压站主变安装就位完成,标志着升压站电气设备安装进入攻坚阶段。项目位于云南省普洱市江城哈尼族彝族自治县宝藏镇龙马村,站址总用地面积约109...

推进氢冷链,湖北氢动与中交冷链签约

推进氢冷链,湖北氢动与中交冷链签约

4月29日,国氢科技武汉绿动、氢动科技湖北氢动到访中交冷链(武汉)智慧产业园,同中交四航(武汉)供应链管理有限公司进行党建联建共建、开展冷链物流业务交流会。湖北氢动与中交冷链同步签订战略...
