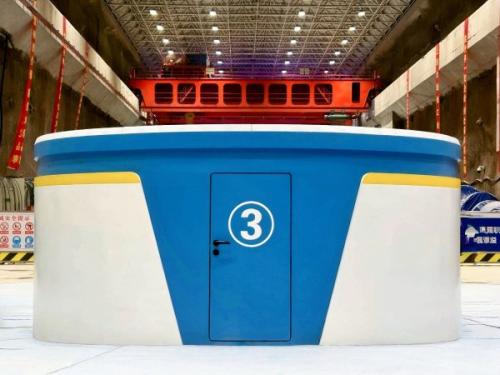

河南五岳抽水蓄能电站3号机组开启 15 天 "大考"

4月12日,由中国水电四局承建的河南五岳抽水蓄能电站3号机组在顺利完成各项启动调试、涉网试验后,正式进入15天考核试运行,机组运行状态良好。

河南五岳抽水蓄能电站是国务院批复的大别山革命老区振兴发展规划项目,是河南省“十三五”能源发展规划重点项目。电站共安装4台单机容量为25万千瓦的水泵水轮发电电动机组,总装机容量100万千瓦,额定水头241米,设计年抽水电量11.43亿千瓦时,年发电量8.57亿千瓦时,中国水电四局承担4台机组及其附属机电设备安装与调试和地下厂房、地面开关站、机电设备仓库等部位土建施工任务。

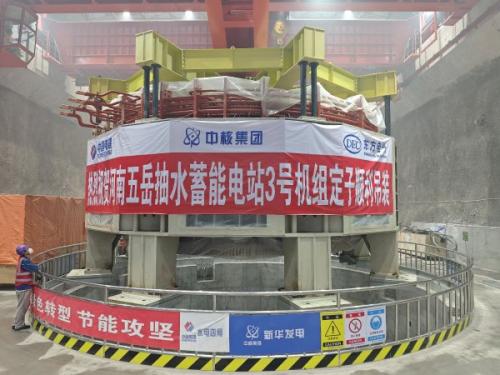

河南五岳抽水蓄能电站3号机组于2023年8月15日座环蜗壳顺利吊装就位;2024年6月8日转轮顺利吊装就位;7月7日,定子顺利吊装就位;9月29日,转子顺利吊装就位,其整体圆柱度0.49毫米,远优于≤1.08毫米的国际标准;2025年3月15日发电方向一次启动成功;3月22日,发电方向并网一次成功;3月24日,水泵方向并网一次成功;3月28日顺利完成各项启动试验;4月9日顺利完成涉网试验。机组从发电方向启动至动态调试试验完成实际用时12天,达到了国内抽水蓄能机组启动调试领先水平。机组各项试验数据均远优于设计和规范要求,其中机组轴瓦温运行良好,机组振动数据优良,上导、下导、水导轴承摆度均在0.05毫米以内,达到国内先进水平。

为确保3号机组调试工作顺利进行,项目管理团队持续强化党建赋能,以劳动竞赛为抓手,严格按照3号机组启动调试大纲精心组织、科学安排、超前部署机组各项调试工作。在调试过程中,合理运用首台机组调试经验,科学分配各项试验,高效优化调试流程,在确保安全和质量基础上,稳步推进各项工作,实现了机组及配套设备均一次性验收合格和投入运行,再次创造了一次性机组拖动成功,一次性溅水造压成功,一次性抽水并网成功,一次性发电并网成功的优异成绩。

匠心传承、行稳致远。此次节点的顺利完成,是“大型水轮发电机组安装与调试团队”重返抽蓄的又一硕果,也是团队全体成员追求卓越、勇攀高峰的生动实践。下一步,项目管理团队将密切关注机组运行状态,充分保障人员和资源投入,确保机组15天考核试运行顺利通过,如期正式投入商业运行,全力以赴确保2025年全部机组按时投产运行。

据悉,河南五岳抽水蓄能电站全部投产发电后,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务,可每年节省系统火电煤耗11.68万吨,相当于每年可减少二氧化碳排放量约29.14万吨、二氧化硫约0.88万吨、氮氧化物约0.44万吨,具有显著的经济和生态环保效益。

最新相关

国家光伏质检中心通过IECEE-CB复评审

近日,成检公司国家光伏质检中心通过国际电工委员会电工产品合格测试与认证组织(IECEE)的审核。本次复评审为期三天,由德国VDE、中国威凯等机构的专家联合组成评审组,依据IECEE-CB体系要求,对实...

国家能源集团成立控股新能源公司

国家能源集团成立控股新能源公司

记者获悉,企查查显示,11月28日,国能大渡河(阿坝)新能源开发有限公司成立,法定代表人为白维,注册资本1亿元,经营范围包括太阳能发电技术服务、发电技术服务、风力发电技术服务等。企查查股权穿...

光伏产业链多环节下调12月份排产计划

在行业自律等因素影响下,硅料、硅片、组件等光伏产业链多个环节12月份排产环比下降。"这是短期市场变化与长期结构性问题叠加的结果。"万联证券投资顾问屈放在接受《证券日报》记者采访时表示...
