NO.1企业用户提交并网申请
NO.2供电公司进行现场勘查

NO.3供电公司答复接入方案

NO.4企业用户提交接入系统设计文件

NO.5供电公司答复设计文件审查意见
NO.6企业用户工程施工

NO.7企业用户提交并网验收及调试申请
NO.8企业用户提交并网验收及调试申请

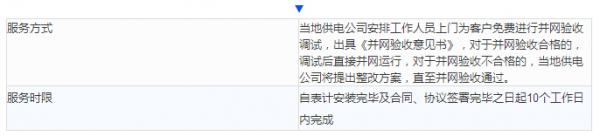

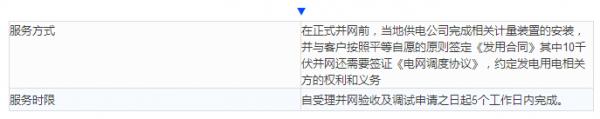

NO.9供电公司完成并网验收调试
另外除了要按照这些流程要走:
企业用户还需要注意的是以下内容
1、遵循政策内容:
《分布式光伏发电项目管理办法》《国家能源局关于进一步加强光伏电站建设及运行管理工作的通知》。
2、设备要求:
光伏电池组件、逆变器等设备需须采用国家认监委批准的认证机构认证的产品。符合相关接入电网的技术要求。
3、施工方要求:
需要具备政府主管部门颁发的相应资质等级的承装(修、试)电力设施许可证
4、设计要求:
符合有关管理规定、设备标准,建筑工程规范和安全规范等
5、补贴申请要求
(1)按照《国家能源局关于实行可再生能源发电项目信息化管理的通知》要求,在项目核准、申请并网、竣工验收等环节前后,及时等录国家能源局网站的可再生能源发电项目信息管理平台填报项目建设和运行的相关信息,以纳入国家补助资金目录。
(2)按照相关手续完成备案并建成并网
(3)至当地工商行政管理部门变更相应的经营范围
(4)每月5日前,根据当地供电公司提供的上月上网电费及发电补贴结算单可开具相应的增值税发票,将发票返回当地供电公司,当地供电公司根据票面金额于每月8日前结算支付。
