团结奋战"630"---记中科恒源6月30日15个光伏电站成功并网发电

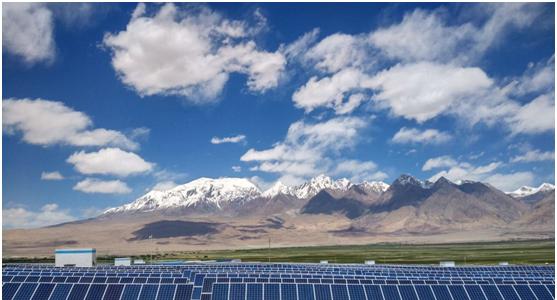

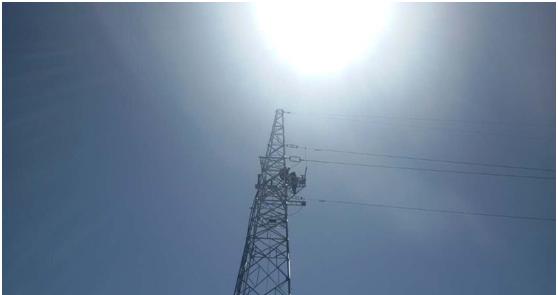

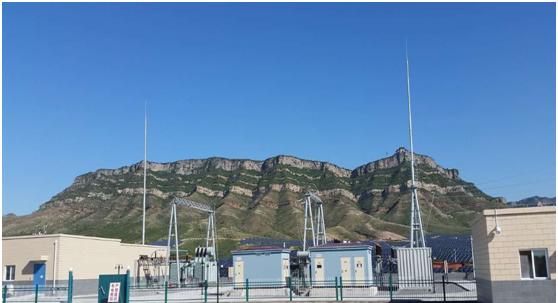

2016年的这个6月,对所有中科恒源人来说,注定是不平凡的一个月。短短30天,捷报频传:5月30日,鹤壁50MW并网;6月13日,榆林30MW并网;6月28日,麦盖提20MW、塔县20MW、嘉峪关50MW并网;6月29日,玉门20MW、陇县20MW、柯坪20MW、临潭20MW、酒泉60MW、濮阳3*20MW等8电站同日并网;6月30日,项目组所有奋战在一线的兄弟们日夜兼程,风雨无阻做着最后的冲刺,当天下午尉犁20MW、德州20MW的顺利并网标志着中科恒源2016年15个电站(总装机规模410MW)成功并网,“630”顺利收官!

2015年底国家发改委下发的《关于完善陆上风电光伏发电上网标杆电价政策的通知》发改价格[2015]3044号文件,《通知》明确规定2016年一类、二类资源区的地面光伏电站分别降低10分钱、7分钱,三类资源区降低2分钱。同时限定“2016年1月1日以后备案并纳入年度规模管理的光伏发电项目,执行2016年光伏发电上网标杆电价。2016年以前备案并纳入年度规模管理的光伏发电项目但于2016年6月30日以前仍未全部投运的,执行2016年上网标杆电价。西藏自治区光伏电站标杆电价另行制定。”

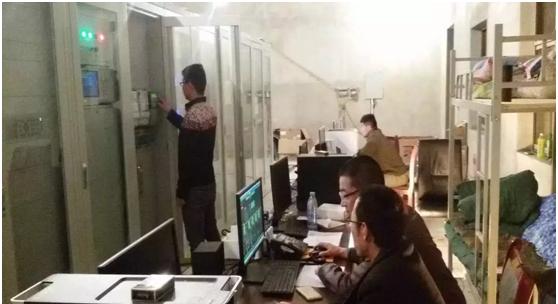

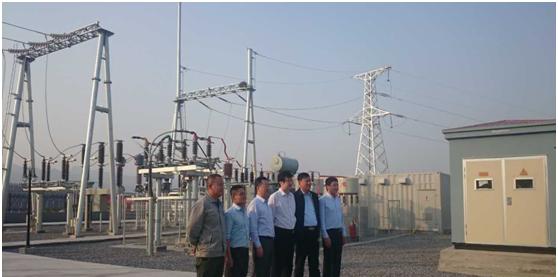

这一政策的出台,意味着2016年中科恒源15个电站必须抢跑在“630”之前并网,这对中科恒源是一次巨大的挑战,对工程部更是一次严峻的考验。作为业内最具实力的光伏EPC总包方,在面对保“630”投产工期短、装机规模大、建设期卖方市场资源紧和特殊环境施工困难的四大不利因素,中科恒源人上下齐心协力,充分发挥咬定青山不放松的精神,凭借多年累积的光伏EPC总包经验和实力,创造性地开展工作,积极加强外围沟通协调,科学强化现场施工管理,有效确保设备材料供货,使项目建设得以高效推进,并在实战中再次提升了光伏EPC总包实力。

山东德州和甘肃临潭在所有“630”攻坚项目中,工期最短、场地情况最为复杂、施工难度最大。面对如此巨大的困难,项目组顶着夏日高温,加班加点,在当地政府、业主和供应商等多方支持下,实现了顺利并网发电。这两个项目工期原本需要5个月时间,中科恒源仅用2个月便完成了竣工验收,时间之短创造了同类工程标杆。

风雨之后总会见到彩虹,有付出就有收获。中科恒源“630”所创造的并网速度、工作强度等等,必将成为公司发展史上浓墨重彩的一笔。随着15座电站全部并网发电,中科恒源实现了新的自我超越,不断践行企业使命,将清洁能源带到千家万户。这一切得益于公司多年来累积的光伏电站开发与EPC总包经验,以及当地政府、业主等社会各界的支持。经此一役,中科恒源再次提升了作为光伏电站开发商与EPC总包商的实力,也奠定了新的行业地位。

向所有为“630”奋战的同志们致敬!

向所有为“630”提供支持与帮助的社会各界致敬!

最新相关
锦西石化企地签约点燃"绿色引擎"

锦西石化企地签约点燃"绿色引擎"

5月6日,锦西石化公司与葫芦岛市政府签署绿色转型原料保障合作意向书,预计每年将通过市政府购买110万吨生物质原料和3万吨废旧塑料原料。标志着公司绿色转型向前迈出了重要一步,为区域经济可持...

索绒光伏项目桩基浇筑突破十万大关

索绒光伏项目桩基浇筑突破十万大关

5月5日,由水电十局公司承建的索绒光伏项目光伏场区Ⅲ标段项目桩基累计浇筑量突破10万根,标志着项目建设取得阶段性重大胜利,为后续支架与组件安装奠定了坚实基础。项目位于甘孜州理塘县境内,场...

海明牧场光伏发电项目主变就位

海明牧场光伏发电项目主变就位

5月4日,海明牧场光伏发电项目迎来又一重要节点--升压站主变安装就位完成,标志着升压站电气设备安装进入攻坚阶段。项目位于云南省普洱市江城哈尼族彝族自治县宝藏镇龙马村,站址总用地面积约109...

推进氢冷链,湖北氢动与中交冷链签约

推进氢冷链,湖北氢动与中交冷链签约

4月29日,国氢科技武汉绿动、氢动科技湖北氢动到访中交冷链(武汉)智慧产业园,同中交四航(武汉)供应链管理有限公司进行党建联建共建、开展冷链物流业务交流会。湖北氢动与中交冷链同步签订战略...
