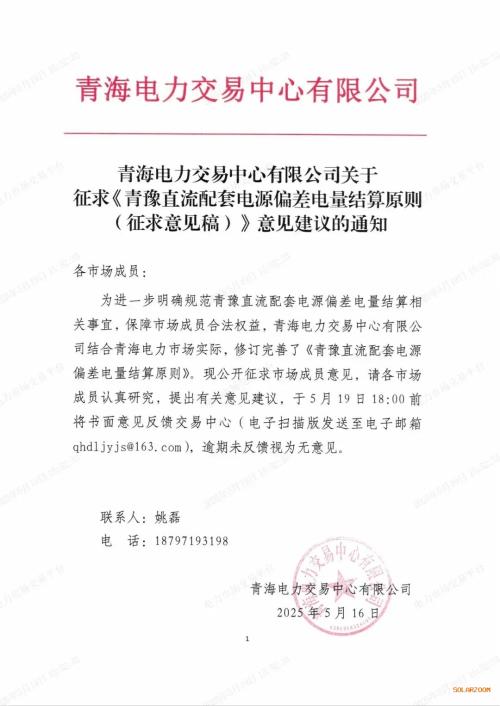

近日,青海电力交易中心发布关于征求《青豫直流配套电源偏差电量结算原则(征求意见稿)》意见建议的通知。
配套电源偏差电量为上网侧电量与各类型交易成分电量之间的差值,各类型交易成分电量以北京交易中心提供的结算依据为准。

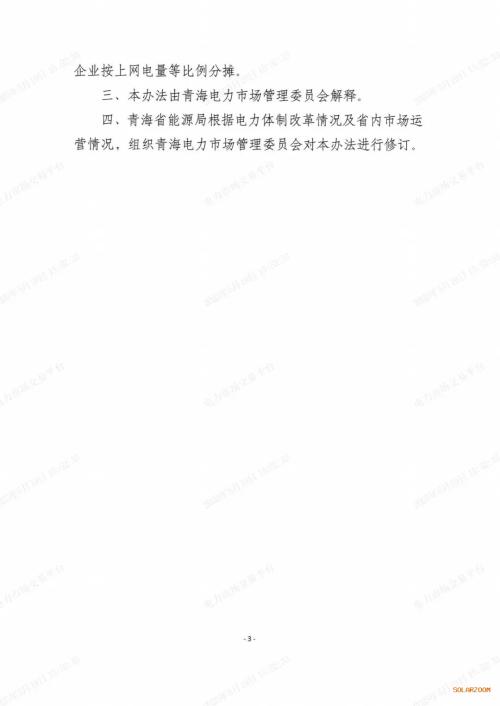

当配套电源上网电量大于省间外送结算电量时,偏差电量按227.7元/兆瓦时结算,全额向电力用户传导;当配套电源上网电量小于省间外送结算电量时,偏差电量按实际外送电价据实结算,全额向省内市场化水电、新能源发电企业按上网电量等比例分摊。
据了解,“青豫直流”工程配套电源合计1686万千瓦,含新能源装机1200万千瓦。其中,光伏500万千瓦,风电400万千瓦,光热300万千瓦。
目前,国能共和青豫直流二期外送项目三期300兆瓦光伏项目、黄河公司建设管理的“青豫直流”二期2标段900兆瓦光伏项目等多个配套光伏项目已实现全容量并网发电。
根据青海日报最新报道,2020年,青海至河南±800千伏特高压直流工程建成投运。截至2024年11月,青豫直流最大运行功率提升至600万千瓦,累计输送电量超过600亿千瓦时,外送范围拓展至15个省市区。
