5月13日,国家电投江西公司总经理裴文林率队来到铅山,与县委书记周华兵,县委常委、常务副县长罗剑锋等就铅山抽水蓄能电站项目推进工作进行深入对接。双方围绕项目前期准备、要素保障及政策协调等关键问题展开交流,共同推动能源工程项目落地实施。

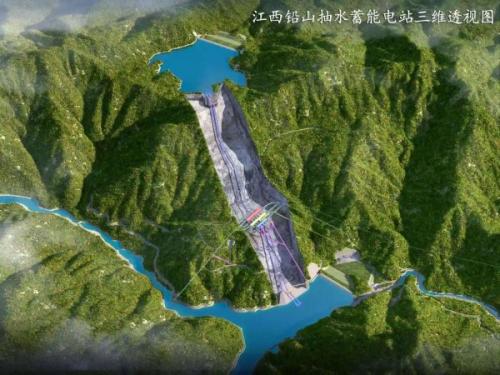

铅山抽水蓄能电站是纳入国家《抽水蓄能中长期发展规划(2021-2035)》的“十四五”重点实施项目,主动融入新质生产力培育战略布局,位于武夷山镇及天柱山乡,总装机容量120万千瓦,设计年发电量14.16亿千瓦时,总投资约100亿元。项目建成后,将承担电网调峰、填谷、储能及应急保障等核心功能,预计每年可节约系统耗煤量44.8万吨,减排二氧化碳111.9万吨,年纳税约1亿元。为江西及华中电网安全稳定运行提供强力支撑,是推动能源革命、发展绿色低碳产业的生动实践。
自2023年12月获江西省发改委核准以来,铅山县委、县政府成立专班全程跟进,强化征地、移民等保障服务,国家电投江西公司同步加快技术准备,双向发力为项目开工奠定基础。
目前项目进展顺利,先后完成项目先行用林手续办理,编制完成项目建设征地和移民搬迁安置协议(初稿),审查完成营地、移民安置点设计方案,并完成项目设计招标勘探(完成地勘钻孔135个)及工程设计制定工作。
据了解,项目总工期68个月,计划2025年底启动筹建,2031年10月首台机组投产。
