华能太原屋顶光伏发电项目按下"加速键"

5月开工建设,预计7底并网发电。6月29日,在太原市杏花岭区华能屋顶光伏发电项目施工现场,工人正对光伏组件混凝土基础设施进行施工。紧抓工期,加快速度,太忻一体化经济区重点项目建设按下“加速键”。

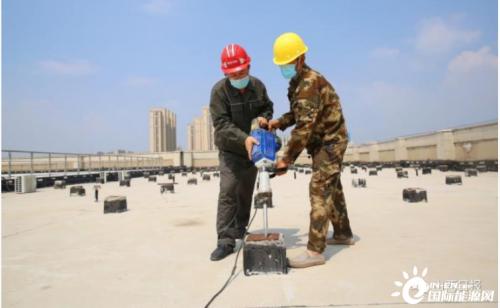

▲因分布式光伏发电项目特点,项目分批次逐个单体项目建设实施,建设完成后逐个投产。

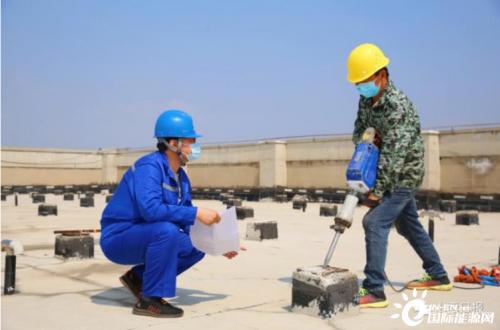

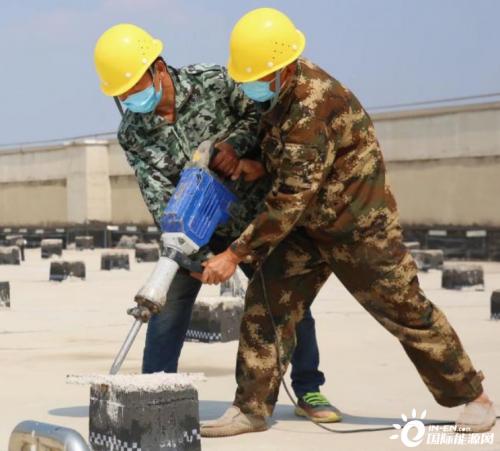

▲在华能屋顶光伏发电项目施工现场,工人对光伏组件混凝土基础设施进行施工。

华能太原杏花岭区屋顶30兆瓦分布式光伏发电项目,是太忻一体化经济区2022年首批重点项目之一,被列入全国整县(市、区)屋顶分布式光伏试点项目。项目总投资1.2亿元,拟在杏花岭区党政机关、学校、医院、村委会和工商业厂房以及居民楼屋顶进行分布式光伏电站的建设。

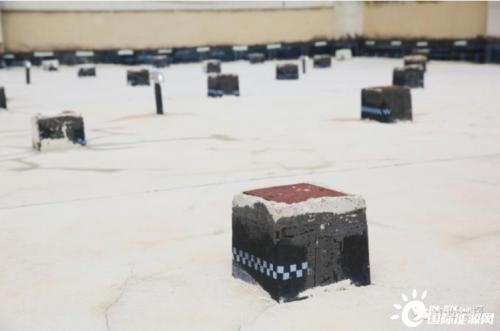

▲光伏组件混凝土基础设施。

“该项目总容量30兆瓦,5月开工建设。”华能太原杏花岭区屋顶分布式光伏项目负责人梁佼鹏介绍,因分布式光伏发电项目特点,项目分批次逐个单体项目建设实施,建设完成后逐个投产。首批建设地点为华能太原东山燃机电厂、丈子头农贸物流园、丈子头冷链仓储物流园、中鲁物流园、东山煤矿、巨轮派出所等地建筑物屋顶。预计今年12月底,完成10兆瓦容量并网发电,预计2023年12月,项目全容量并网投产。

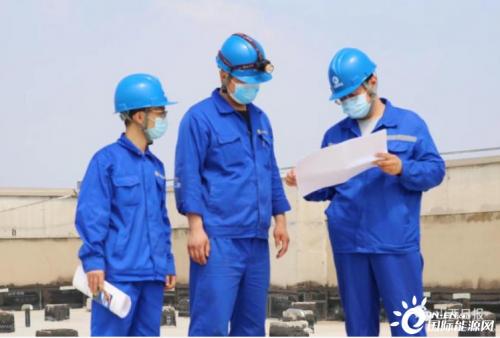

▲经过前期设计、工地维护,目前工程正在紧张施工中。

项目电力消纳主要采用“自发自用,余电上网”方式,优先消纳使用新能源的“绿电”。经过前期设计、工地维护,目前工程正在紧张施工中。作为杏花岭区屋顶分布式光伏项目首个施工项目,华能东山燃机电厂预计7月底并网发电。

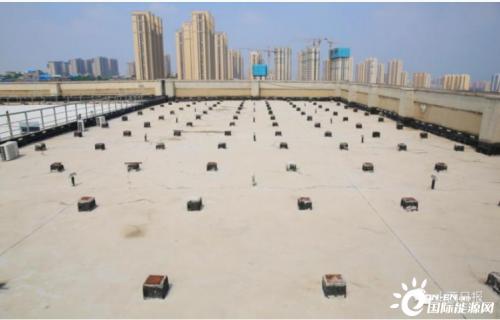

▲该项目是新能源项目,有效替代传统化石能源消耗,降低碳排放。

据介绍,该项目是新能源项目,有效替代传统化石能源消耗,降低碳排放,有利于削减电力尖峰负荷,引导居民绿色能源消费,能够解决电力升压及远距离传输中的损耗问题,使得实现土地再次增值利用,是确保整区实现屋顶光伏资源的集约开发利用,践行“双碳”目标与乡村振兴的重要举措。

“该项目利用太阳能发电,采用先进的光伏发电技术,安全可靠,无噪声、无公害、无污染、无排放。”梁佼鹏介绍,施工周期短,对居民、企业生产生活没有影响。建成投产后,将提升整体能源消耗管控效率,降低能源消耗总量。

▲紧抓工期,加快速度,太忻一体化经济区重点项目建设按下“加速键”。

该项目由华能太原东山燃机热电有限责任公司投资建设,是太原市杏花岭区快速融入太忻一体化经济区发展建设的重点项目之一。同时,也是确保整区实现屋顶光伏资源的集约开发利用,践行绿色低碳发展与乡村振兴目标愿景的重要举措。

最新相关

这家异质结企业管理层大调整

11月26日,琏升科技(300051)发布关于董事会换届完成并选举董事长及聘任高级管理人员、证券事务代表及内审部门负责人的公告。公告称,琏升科技股份有限公司分别于2025年11月25日、11月26日召开了...

*ST金刚: 签订298MW HJT电池片销售合同

12月1日,*ST金刚(300093)(300093.SZ)公告称,下属子公司香港金刚与南亚客户签订了298MWHJT电池片销售合同,预计合同累计金额占公司2024年度经审计主营业务收入的50%以上且超过1亿元。该合同自双...

山西晶科火灾事故最新进展

1、事故背景2024年4月26日,晶科能源股份有限公司全资子公司山西晶科能源贰号智造有限公司一期切片电池车间屋面发生火情引发火灾事故。2、事故进展情况及对公司的影响上述事故导致山西晶科等主...
