中电建福建恒益建材、航塑新材料和澳蓝空调科技分布式光伏发电项目提前全容量并网!

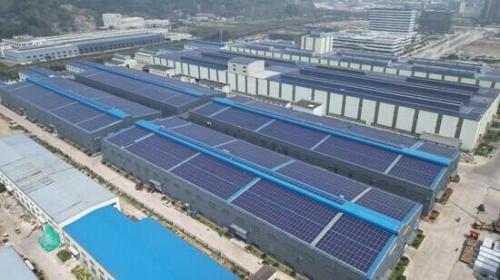

5月29日17时30分,由综合能源(配网/监理)分公司总承包的中电建福建恒益建材、航塑新材料和澳蓝空调科技分布式光伏发电项目(直流侧15.86MWp,交流侧16.99MW),提前实现全容量并网发电。该项目以58天工期,刷新了新能源建设速度,在“430、531”抢装潮中提交了一份亮眼答卷。

作为中电建新能源集团2025年度福建区域首个光伏示范项目,罗源光伏项目自4月1日开工以来便肩负“标杆示范”使命。面对约13万平方米光伏厂房建设面积、三地块分散作业的复杂工况,总承包项目团队以“起步即冲刺”的攻坚姿态,创新实施“分地块作战+网格化管理”模式,昼夜统筹调度资源,成功克服雨季施工、设备供货周期紧张等多重挑战,于5月29日提前完成全容量并网,为区域新能源项目建设树立高效履约典范。

在各级领导高度重视和支持下,组建了以王国强、薛文超、程顺辉、毛琪琪等为骨干的精锐项目团队,以"精准化资源统筹+动态化工序衔接"为核心策略,创新推行"见缝插针"式施工模式:针对福建雨季频发特点,建立气象预警响应机制,精准抢抓降雨间歇期开展支架安装、组件敷设等露天作业;针对三地块分散作业特性,优化夜间施工照明系统,利用8小时夜间时段开展电缆敷设、设备调试等工序,实现日均有效作业时长从8小时提升至14小时,关键路径施工效率提升75%,为项目提前并网奠定坚实基础。

在并网调试关键阶段,项目团队与国网罗源供电公司建立"联合攻坚专班",创新实施"调试-验收-并网"全流程协同机制。通过开辟并网"绿色通道",仅用7天完成从调度联调到正式并网的全流程工作,最终实现"一次并网成功、零缺陷投运"的高质量目标,刷新区域同类项目并网效率纪录。

该项目顺利投产意义重大,是福建院助力电建新能源在福建取得的关键突破,提交了一份“零事故、全优良、超预期”的满分答卷,为电建新能源开拓福建市场迈出了坚实的一步。项目采用“屋顶电站+工业园区”的融合模式,在构建稳定供电体系、提升园区能源安全韧性的同时,更以绿色动能驱动“双碳”目标落地。项目预计平均年发电量1628.84万kWh,每年节约标准煤5143.7吨,减排二氧化碳14125.99吨,实现人与自然和谐发展。

最新相关

这家异质结企业管理层大调整

11月26日,琏升科技(300051)发布关于董事会换届完成并选举董事长及聘任高级管理人员、证券事务代表及内审部门负责人的公告。公告称,琏升科技股份有限公司分别于2025年11月25日、11月26日召开了...

*ST金刚: 签订298MW HJT电池片销售合同

12月1日,*ST金刚(300093)(300093.SZ)公告称,下属子公司香港金刚与南亚客户签订了298MWHJT电池片销售合同,预计合同累计金额占公司2024年度经审计主营业务收入的50%以上且超过1亿元。该合同自双...

山西晶科火灾事故最新进展

1、事故背景2024年4月26日,晶科能源股份有限公司全资子公司山西晶科能源贰号智造有限公司一期切片电池车间屋面发生火情引发火灾事故。2、事故进展情况及对公司的影响上述事故导致山西晶科等主...
