近日,中铁十局五公司承建的江西奉新抽水蓄能电站Q1标项目迎来重大进展,上下库连接公路顺利贯通,工程建设进入收尾冲刺阶段。

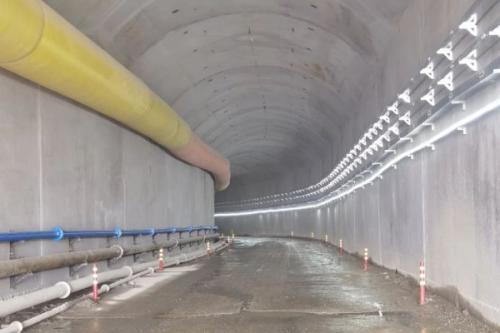

江西奉新抽水蓄能电站Q1标位于江西省奉新县罗市镇、会埠镇境内,主要为筹建期洞室及道路施工。标段内上下路连接公路线路达9.614公里,包含5座隧道(3.734公里)、3座桥梁(274米)以及明线段道路(5.606公里)。公路起点高程约238.2米,沿山势攀爬至上水库大坝左坝头,终点高程770.2米。
该项目地处山区丘陵地带,受限于狭窄崎岖的进场道路,需通过合理规划现有道路实现多工作面协同作业,以降低工序干扰。同时高边坡钻孔施工难度大、隧道内岩层遇水易塌方等问题,是保障工程质量和进度的关键挑战。
项目部通过无人机航拍与多次实地踏勘,结合工点分布情况优化施工便道选线,高效打通全线工作面。针对隧道易塌方难题,项目团队依据各隧道围岩地质情况,在渗水段设置临时排水孔及监测点,对塌陷边坡采用泥结石分层回填压实,并配备专职安全员与技术骨干全程管控,实现风险精准处置。
在明线段施工过程中,针对高边坡施工中作业面受限的难题,项目团队创新研发了可移动式高边坡支护钻机操作平台。该平台采用卷扬机升降系统,实现不同地质条件下高陡边坡的连续钻孔作业,大幅提升施工效率,缩短支护周期,有效降低边坡滑塌风险。同时,该技术减少了传统施工中的噪音污染与尾气排放,契合绿色环保理念,获评“2024年全国水利行业质量管理小组一等成果”。
江西奉新抽水蓄能电站是国家和江西省“十四五”能源规划重点项目,总装机容量120万千瓦,计划于2030年全部投产发电。电站投产运营后,对助力乡村振兴、推动绿色发展具有重要作用。
