解密我国单机容量最大抽水蓄能机组

浙江天台抽水蓄能电站是国家“十四五”重点实施项目,电站总装机容量170万千瓦,共安装4台单机容量42.5万千瓦可逆式水泵水轮发电机组,是我国单机容量最大的抽水蓄能电站。

“目前国内已投运单机容量最大抽水蓄能机组为40万千瓦,天台抽蓄选择42.5万千瓦的单机容量,能够适度突破现有国内抽蓄机组容量水平,也能够引领抽蓄行业发展和关键设备革新。”三峡建工所属浙江天台抽蓄公司副总经理姚亮说。

难题抛出以来,天台抽蓄公司联合华东院、哈尔滨电机厂、水电十四局等参建单位,秉承“精品机组、美丽机电”的理念,在机组设计、制造、安装等环节,取得一次又一次新的突破。

第一步|机组制造安装需要标准可循

面对超高水头、更大容量的挑战,首先要解决机组制造安装无标准可循的问题。

抽水蓄能机组是一种可逆式水泵水轮发电机组,其核心部件包括转轮、主轴、导水机构和定子、转子、轴承等。在抽水模式下,机组旋转发挥水泵作用,将下水库的水抽至上水库,转化为势能存储;在发电模式下,上水库的水流向下水库,推动机组反方向旋转发挥发电机作用,从而产生电能。


浙江天台抽蓄电站机组示意图

三峡建工作为三峡集团大水电和抽水蓄能建设实施主体,研发、制造、安装了当今世界单机容量最大的百万千瓦水轮发电机组,全球70万千瓦以上的水轮机组三分之二由三峡建工建设投产。

“依托大水电、长龙山等抽蓄电站机组制造安装积累的经验,三峡建工组织制定了《浙江天台抽水蓄能电站机组制造质量检测标准》《浙江天台抽水蓄能电站机组安装质量检测标准》等质量控制标准,为天台抽蓄机组制造安装提供了基本遵循。”三峡建工机电技术中心主任李海军说。

第二步|克服机组设计制造多重考验

尽管已制定了相关标准,但机组的生产制造仍面临诸多挑战。首先,机组更大容量意味着机组零部件需要更新升级。比如导水机构体积增大、重量变重,进水球阀活门变形量增大,水发联轴长度变长,电机的电压等级升高等。

为及时解决这些难题,三峡建工联合机组制造厂商哈尔滨电机厂,定期召开机组设计联络会,对难点问题进行深入探讨,提出解决方案。


浙江天台抽蓄电站机组设计联络会

导水机构是机组水力通道的核心部件之一。天台抽蓄电站机组导水机构高约4.3米,装配外圆直径6.96米,装配总重量254.2吨。由于天台抽蓄机组的额定水头达到724米,为世界在建抽蓄最高,导水机构的核心部件顶盖承受压力也随之增大,这给顶盖及其与座环连接的设计带来了很大难度。

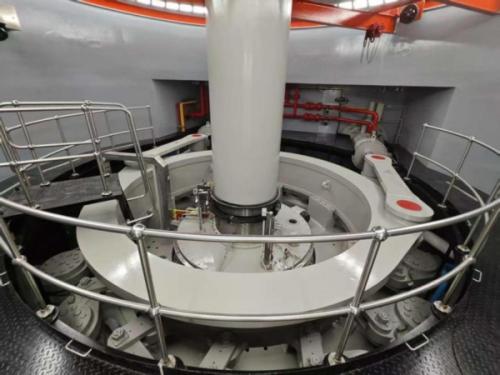

浙江天台抽蓄电站1号机组水车室

“为满足高压力的使用要求,机组在顶盖与座环连接螺栓制造上,首次采用了屈服强度达到1000兆帕级的锻件材料,证明了其在高压环境下的可靠性。”哈尔滨电机厂天台抽蓄项目负责人孙文介绍。

除此之外,在进水球阀、水发联轴等设计制造方面,三峡建工机电技术中心、天台抽蓄公司联合哈尔滨电机厂,持续进行优化设计。根据国家相关规程规范和三峡企业标准,机组外观尺寸、结合面间隙以及各部位的跳动等关键指标均符合技术标准要求,出厂验收结果全面达到了优良标准。

第三步|机组安装的“完美”控制法

机组完成制造出厂后,需要在电站现场进行组装、吊装等安装工作。天台抽蓄1号机组安装节点共有10余个,持续时间约为15个月。

“从座环蜗壳吊装开始,厂房就是我们的家。”天台抽蓄公司工程管理部副主任专业师马志忠打趣道,“机组安装就像拼积木,每一个零部件都必须环环相扣、落在指定位置,偏差都是用毫米计算的。”

在机组安装开始前,天台抽蓄公司便秉持“精品机组、美丽机电”的要求,高起点推进前期准备工作。

以往模式下,地下厂房土建工程与机电设备安装工程交叉施工,对机电设备安装的精细化、无尘化要求影响较大。天台抽蓄公司创新提出“先装修、后机电”模式,先完成地下厂房安装间和端副厂房装修,为机电安装营造美观整洁的施工环境,提升设备安装运行质量。

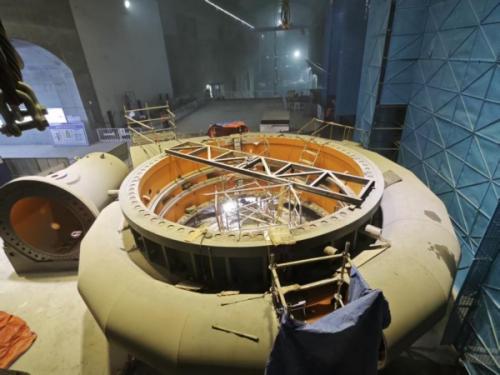

浙江天台抽蓄电站地下厂房安装间示意图

2023年12月,天台抽蓄1号机组埋件安装工作正式启动。

首个需要吊装的大部件是座环蜗壳。通常情况下,一般先将座环、蜗壳在安装间组装焊接后吊入机坑,再将蜗壳延伸段吊入机坑与蜗壳连接完成组焊。天台抽蓄另辟蹊径,将座环、蜗壳与蜗壳延伸段在安装间焊接成一个整体,再进行一次性吊装。


浙江天台抽蓄电站1号机组座环蜗壳焊接

“这种吊装方法在国内抽水蓄能领域尚属首次,与传统方法相比,至少节省了十天工期。”天台抽蓄公司工程管理部副主任专业师强林林说。

另一个需要吊装的“大块头”便是抽水蓄能机组最核心部件之一——转子。天台抽蓄电站机组转子直径4.996米、重481吨,是机组安装过程中吊装重量最大的部件。

在吊装前,工程团队通过采用三维激光定位、电测法等先进技术,成功将转子中心偏差控制在0.1毫米以内,水平偏差更是精确至0.02毫米,相当于头发丝直径的三分之一。

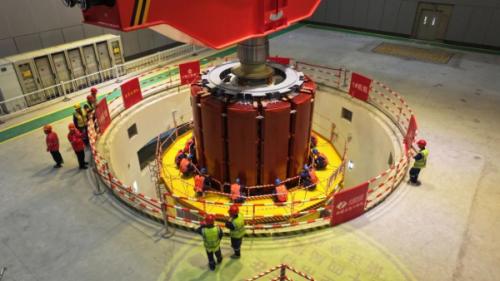

浙江天台抽蓄电站1号机组转子吊装(摄影/宁彬彬)

“转子吊装是机组安装的关键环节,我们必须保证万无一失。”水电十四局天台抽蓄项目经理张自敏说。

2025年8月31日,天台抽蓄1号机组总装工作全面完成。10月16日,1号机组有水调试全面启动,为试运行做充足准备。

4年以来,面向国内单机容量最大抽水蓄能机组挑战,三峡建工从未停止过探索与攀登。2025年9月,三峡建工荣获中国质量领域最高荣誉——“中国质量奖”。在打造精品工程之路上,“千年大计、质量第一”的质量理念一直镌刻在每位建设者心中,并朝着更高目标不断前进。

最新相关

佛山首家"虚拟电厂"运营商!

2025年11月27日,广东电力交易中心正式公布: 振森能源全资子公司—广州中基绿能有限公司获批广东省第三批虚拟电厂运营商,成为佛山首家虚拟电厂运营商。这不仅标志着振森能源在能源数智化...

山东能监办完善虚拟电厂市场机制

近日,为推动虚拟电厂规范高效发展,山东能源监管办联合省发展改革委、省能源局,结合山东省能源结构特点与电力市场建设实际情况,系统性开展虚拟电厂参与电力市场机制的研究完善工作,为全省虚拟...
